Дневник ремонта ванной комнаты в Кунцево, перепланировка (серия II-49)

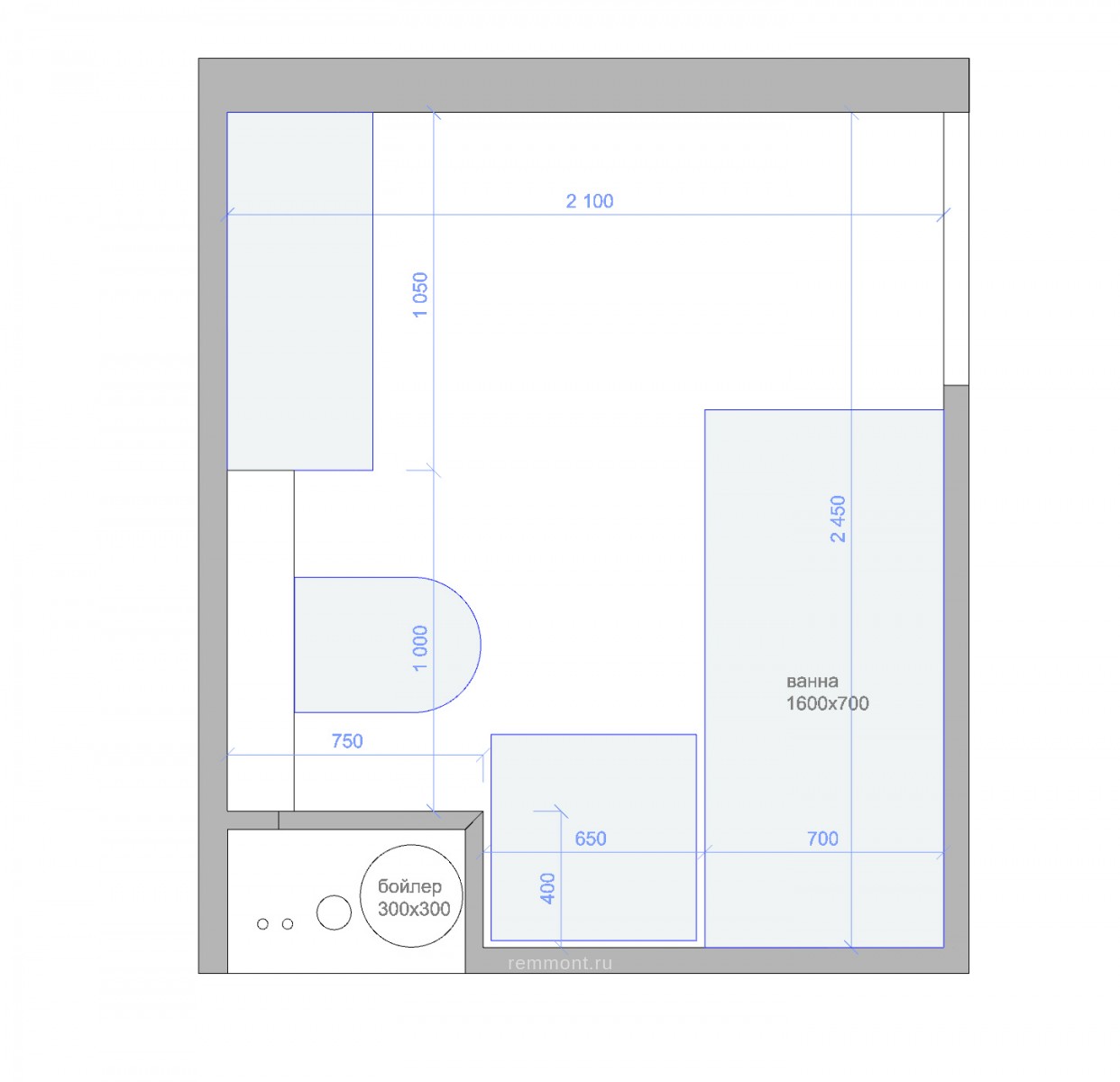

Нам предстоит выполнить ремонт ванной комнаты с расширением площади за счет коридора. Данную перепланировку заказчик узаконил. Площадь ванной комнаты составит ≈5 м2.
Вот наши основные поэтапные шаги в этом ремонте.
1. Начало ремонта

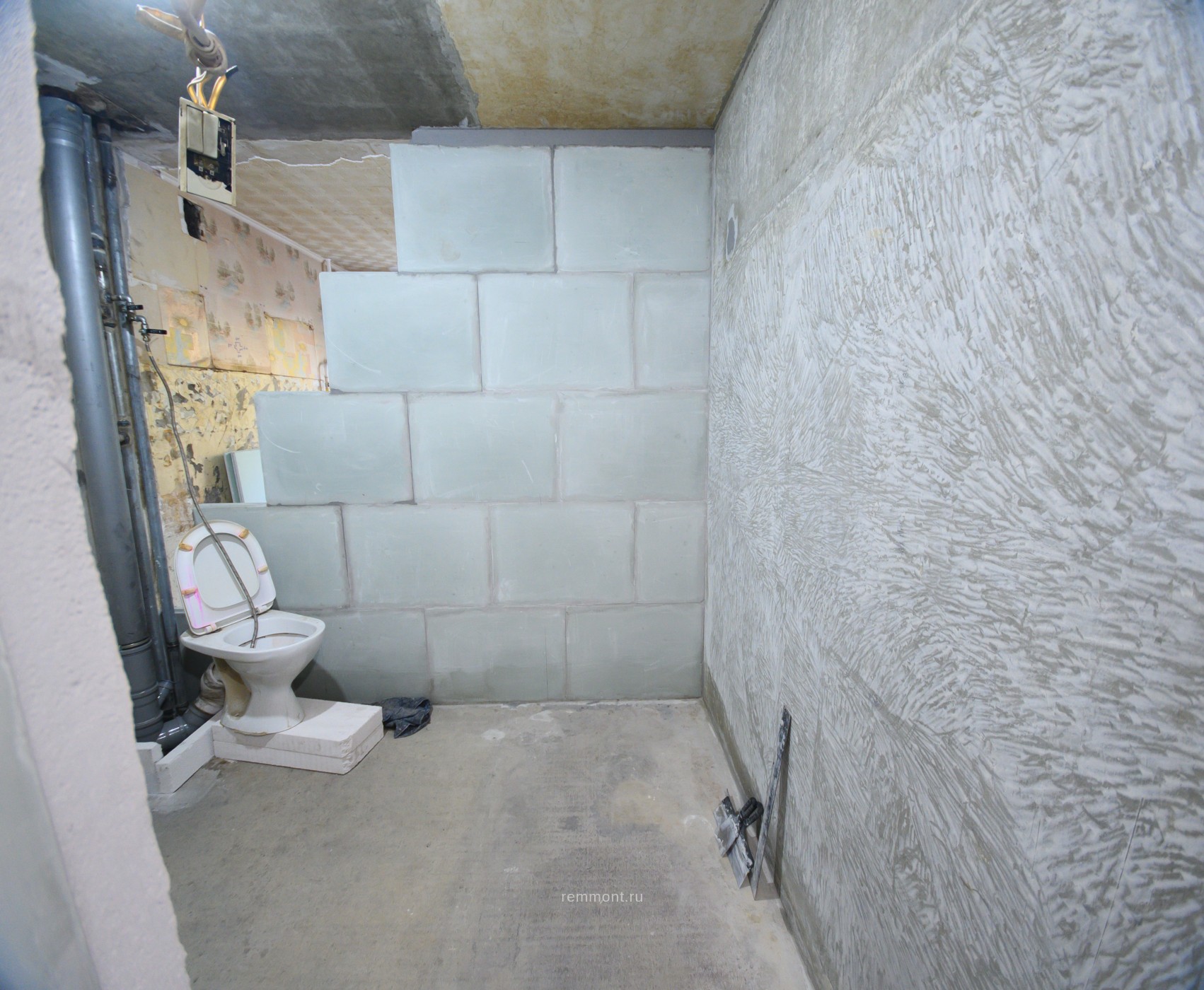

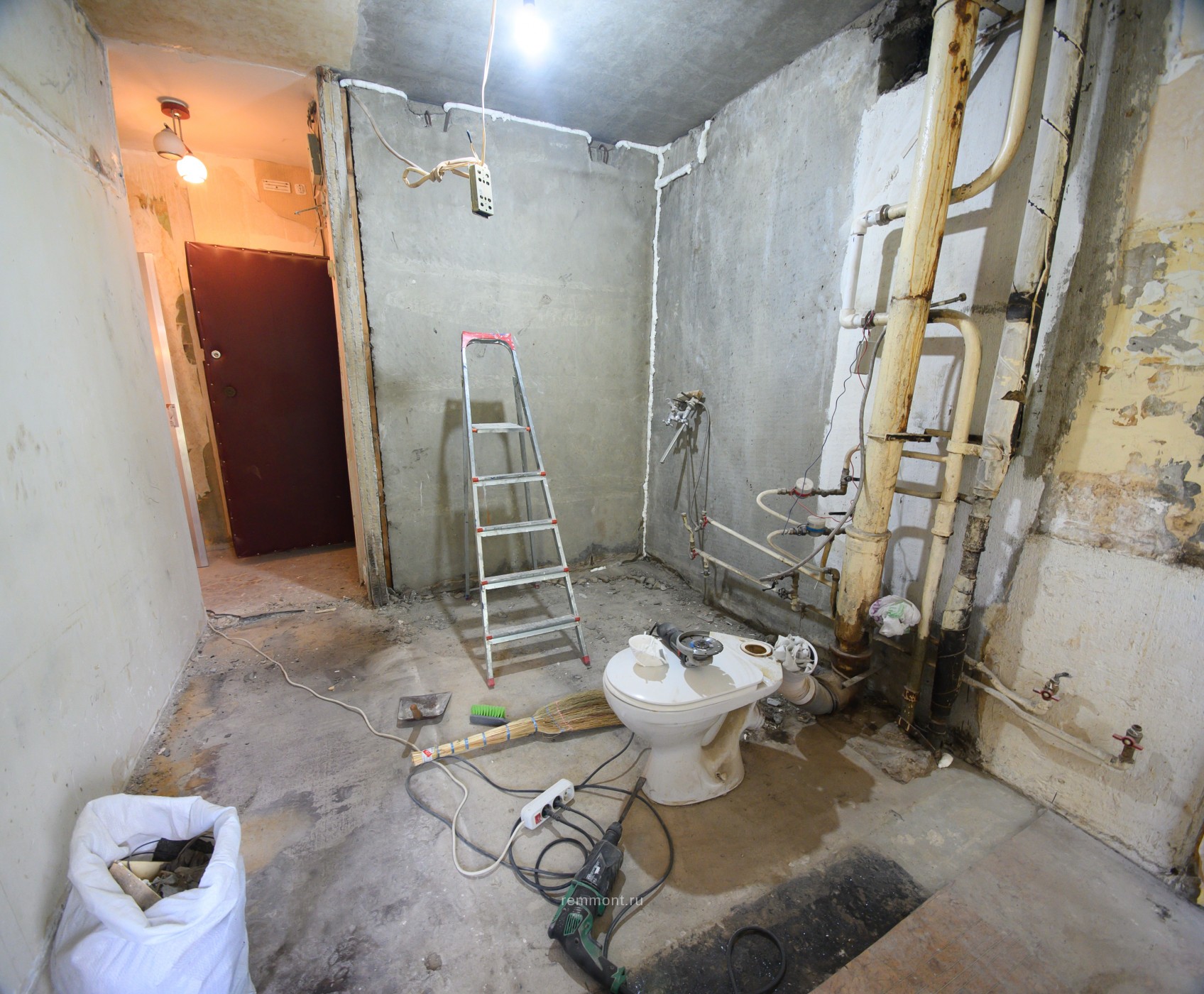

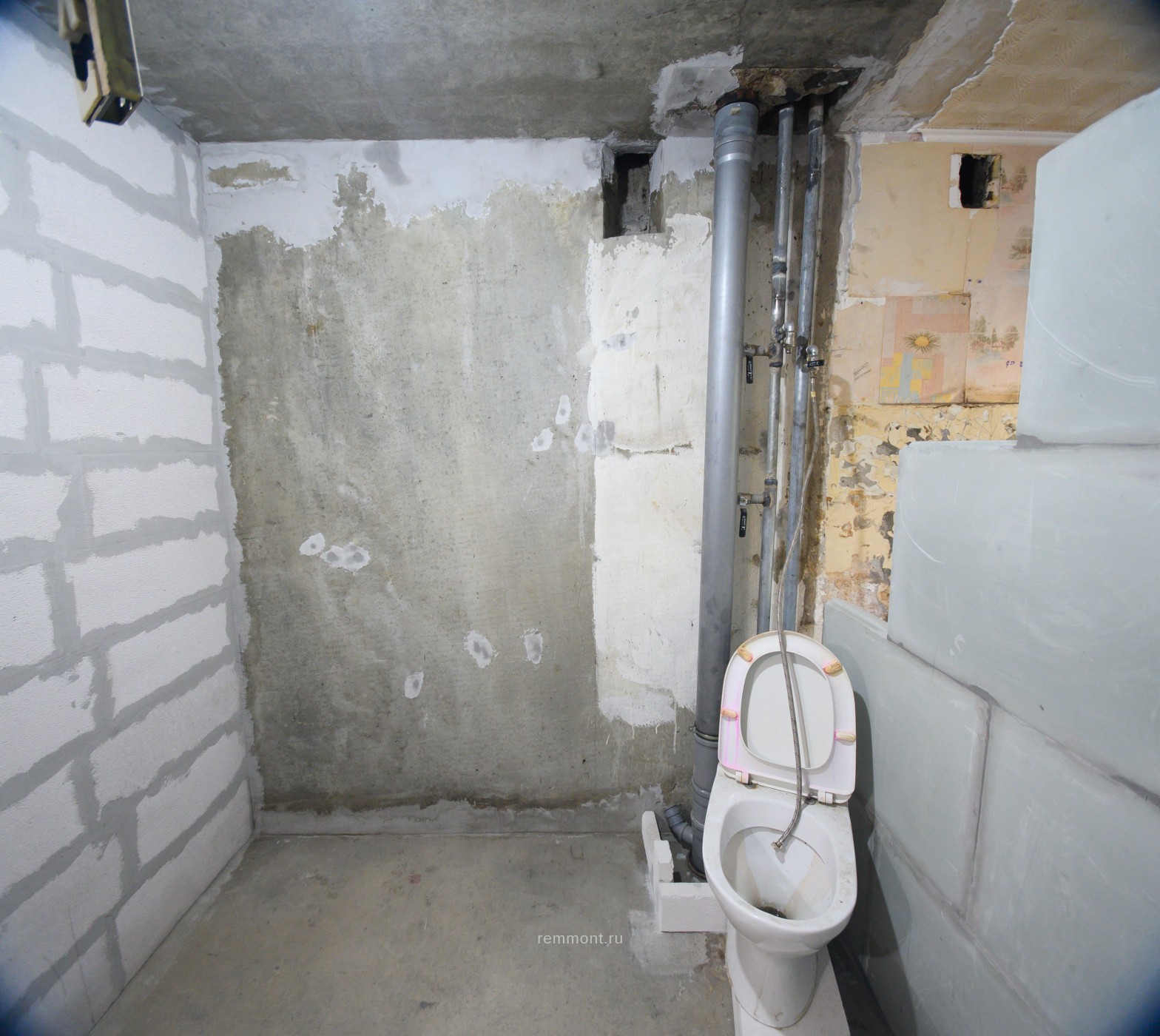

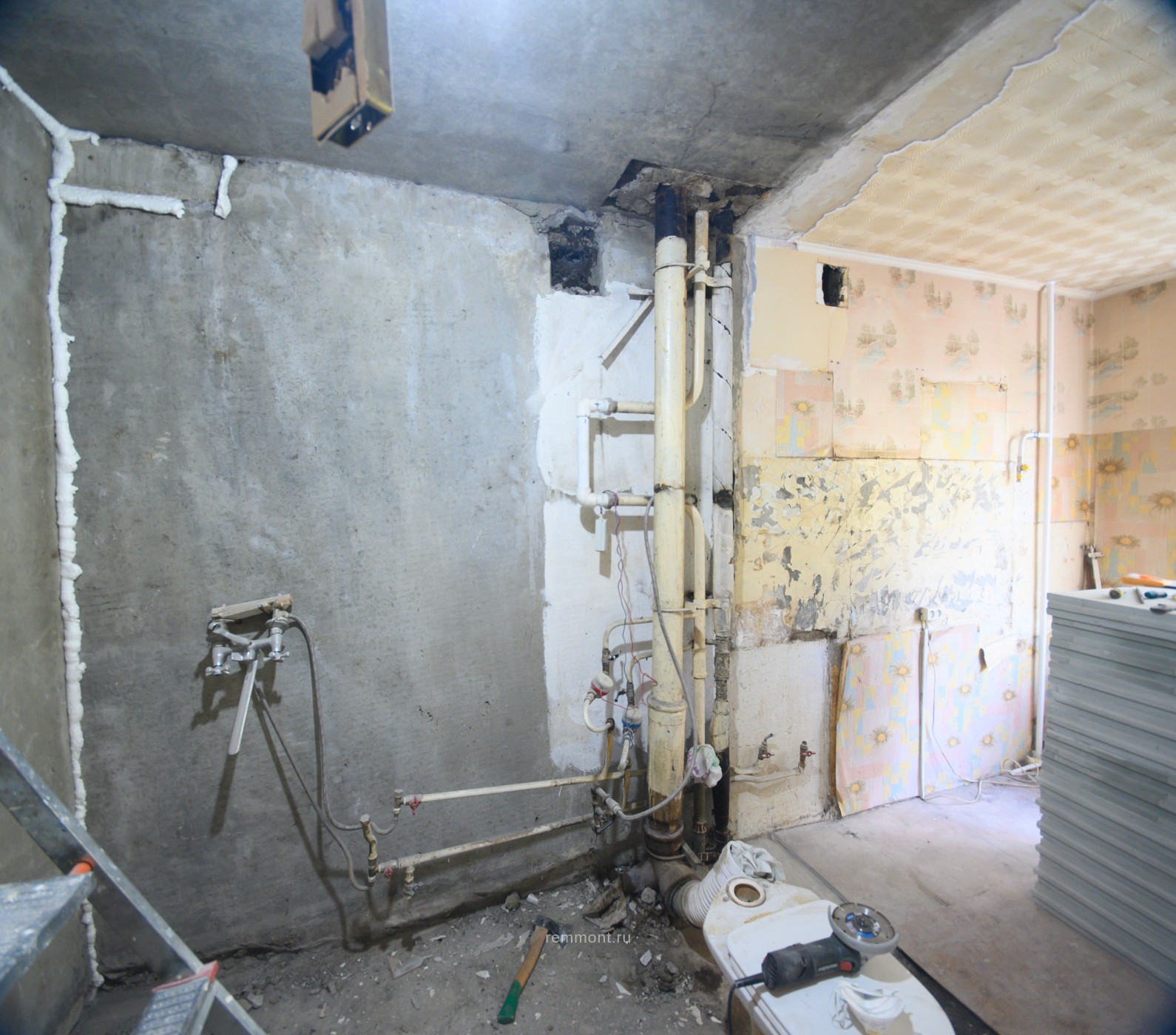

К началу наших работ заказчик произвел слом сантехнической кабины.
Незначительный демонтаж мы все же сделали – отрезали куски арматуры, сбили бетонные наплывы и выступы по стенам, зачистили одну стену от шпаклевки.
Заполнили пеной и заделали раствором межпанельные зазоры по стенам и потолку.
Заказываем черновые материалы – пазогребневые плиты, газоблоки, штукатурку, пескобетон, грунтовку, гидроизоляцию, шумоизоляцию, гипсокартон, правила, ведра и прочие расходники.
2. Замена стояков

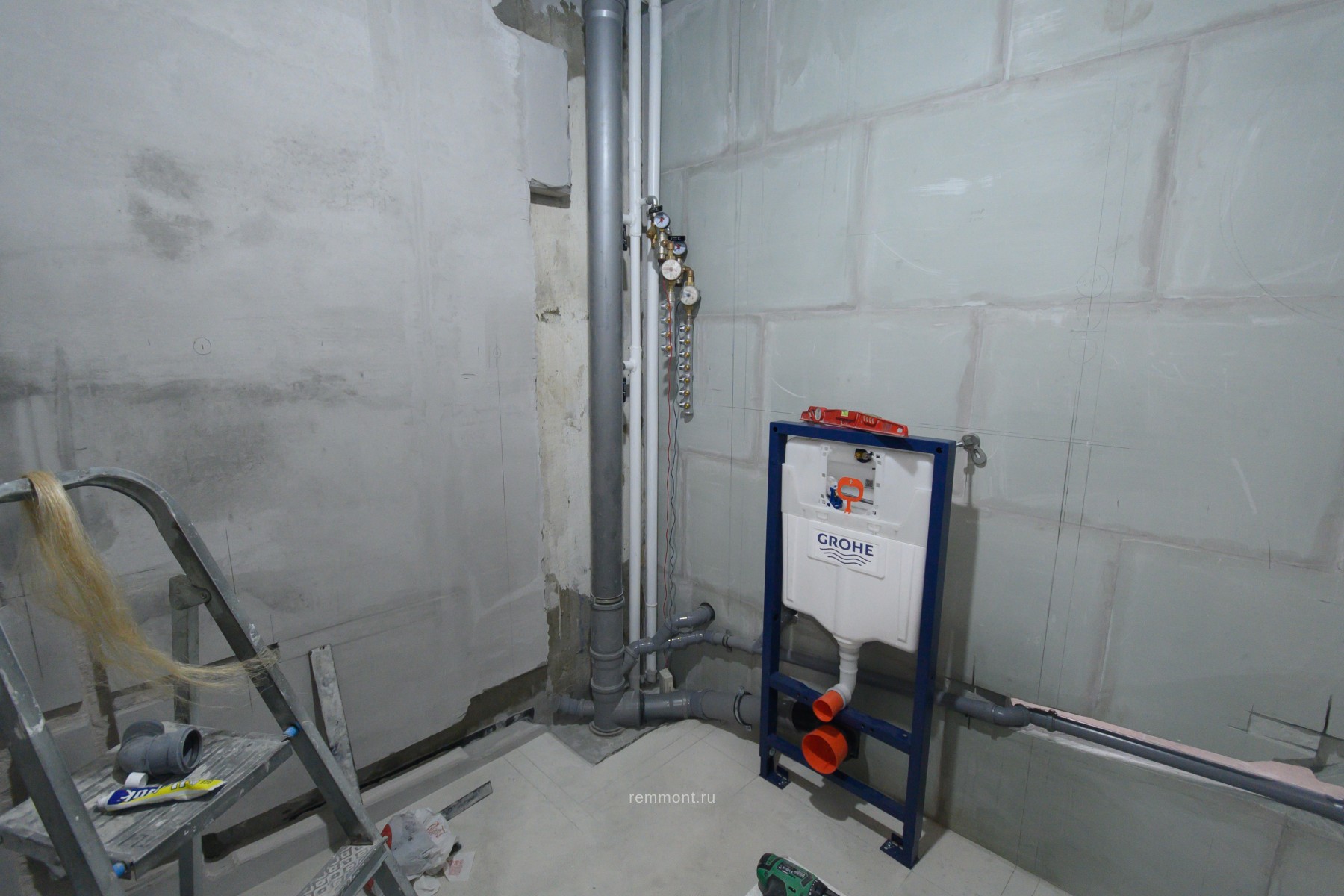

Сантехники от УК меняют стояки. Канализационный стояк меняют с чугуна на пластик с разворотом крестовины в сторону унитаза (он будет развернут на 90 град. относительного своего старого положения). Стояки на водопровод переваривают - вводные краны переносят, вваривают байпас для полотенцесушителя.
3. Формирование стен и пола
Из пазогребневых плит выстраиваем перегородку, разделяющую ванную комнату и кухню, а из газоблоков строим две фальш-стены, в одной будут спрятаны трубы (на ванну и стир/машину), вторая – граничит с общим коридором, она послужит для лучшей шумо- и тепло- изоляции в ванной комнате.

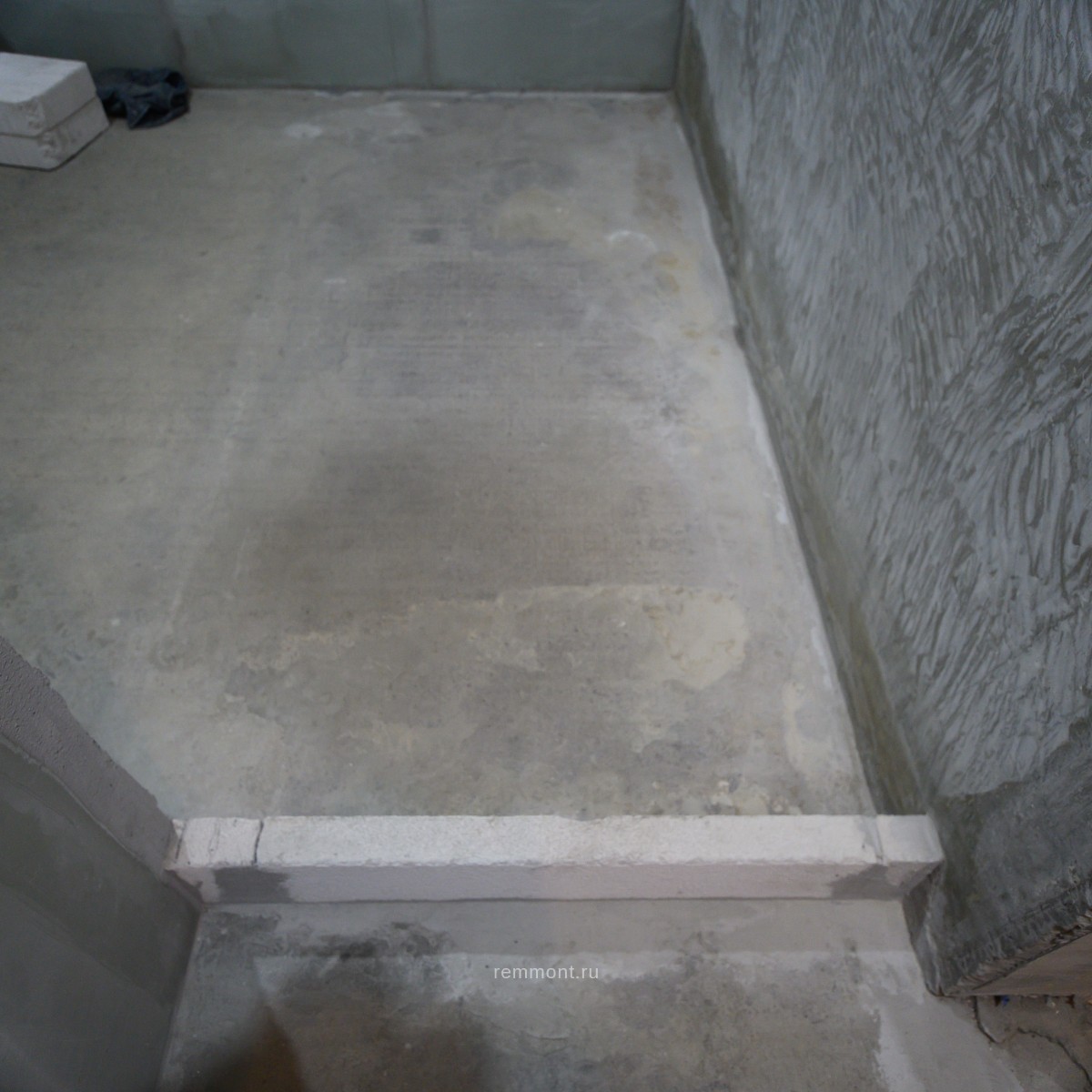

На полу запланирована рулонная шумо- и гидро- изоляция с последующим устройством цементно-песчаной стяжки толщиной 4-5 см.

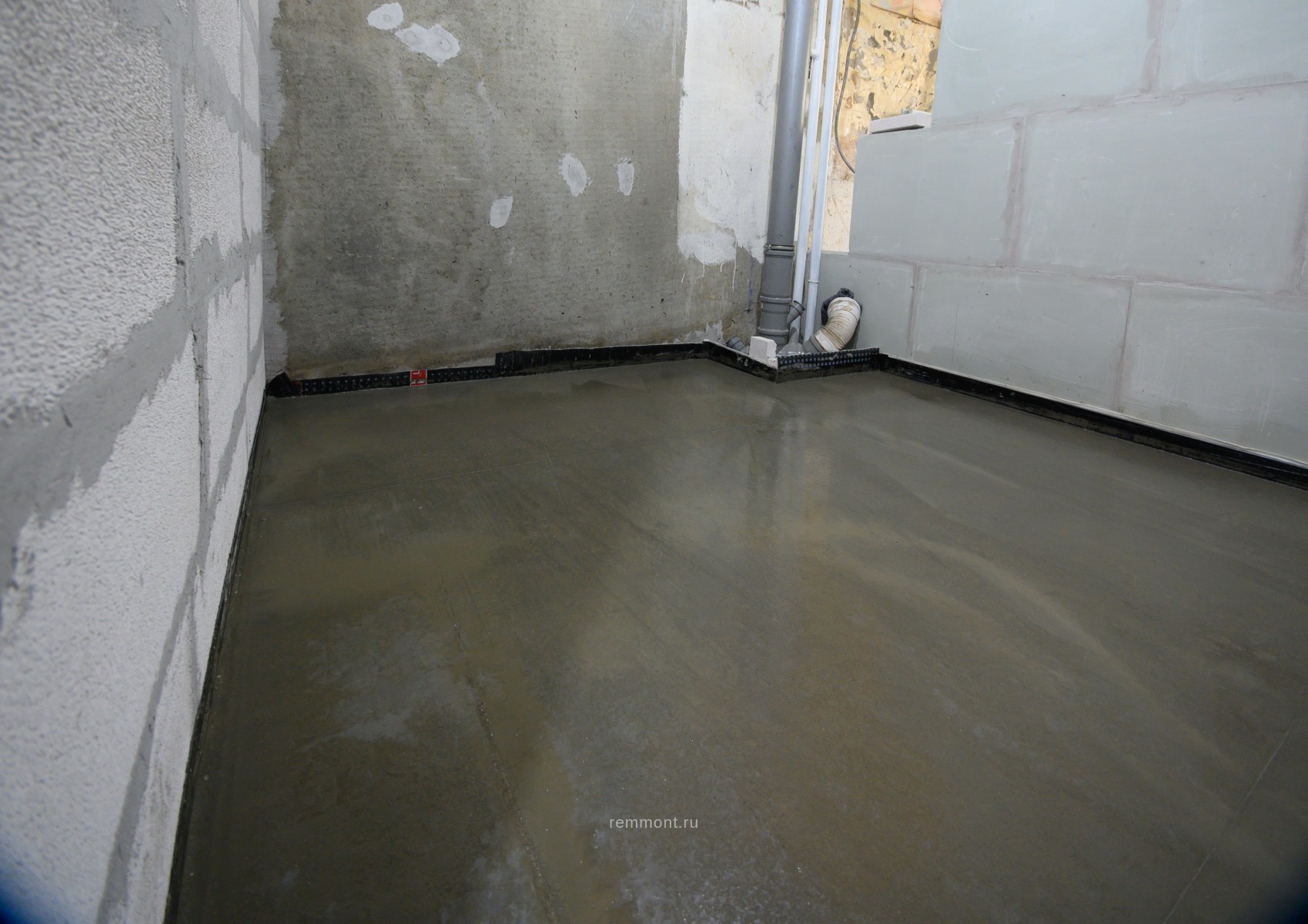

На плиту перекрытия мы раскатываем рулонные маты шумоизоляции Шуманет-100. На следующий день делаем стяжку по маякам.

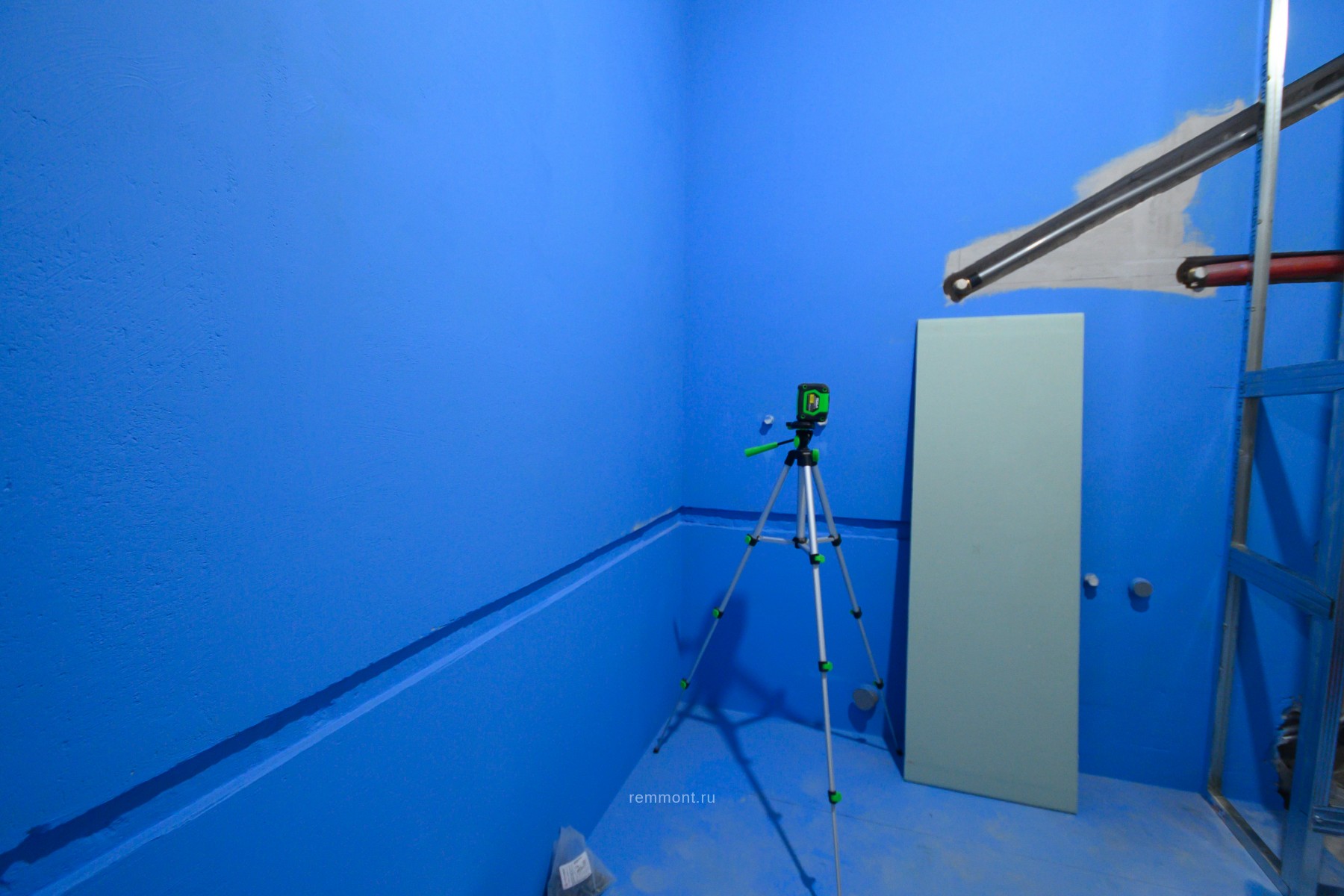

4. Ровняем поверхности

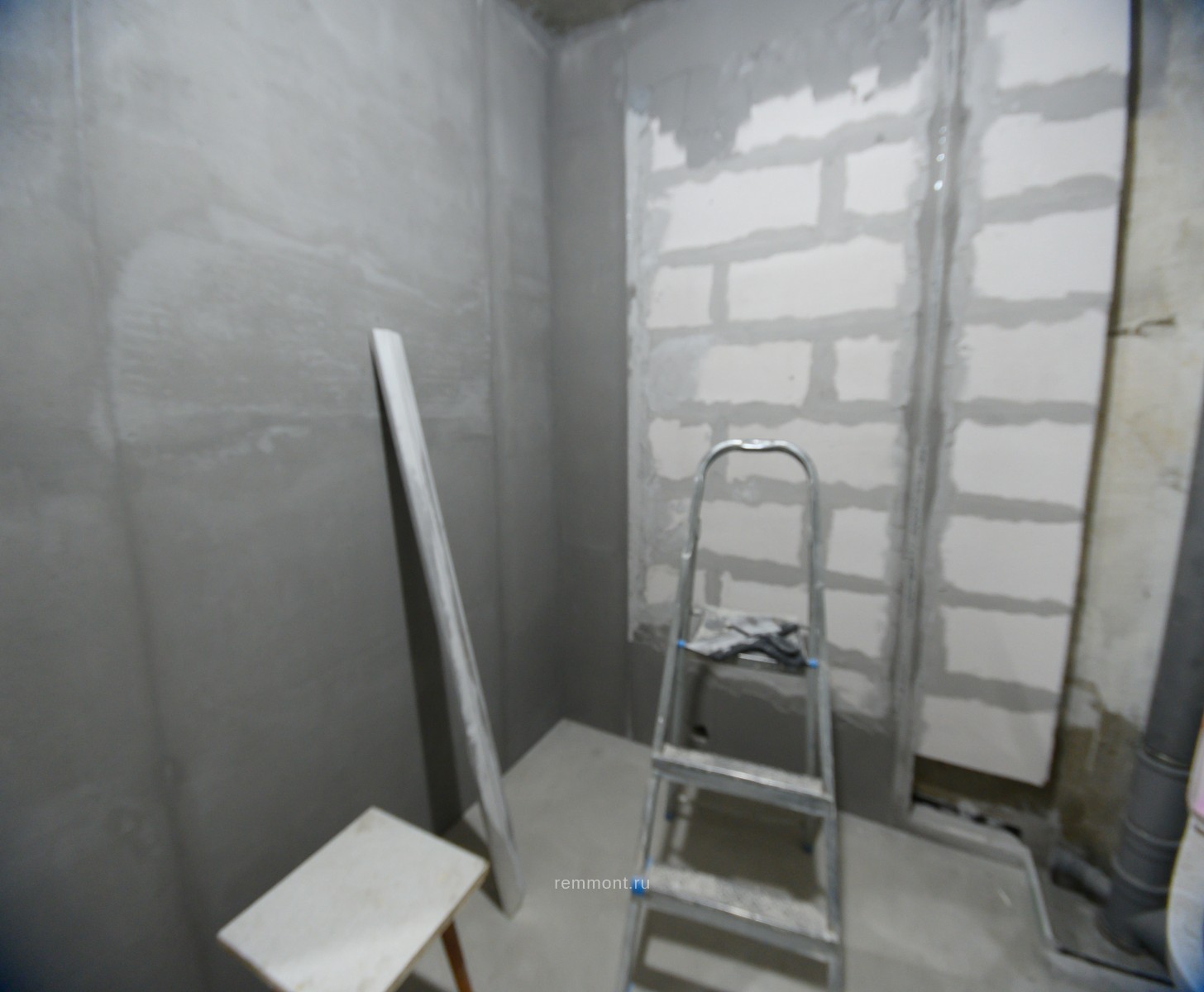

Три стены в ванной комнате штукатурим по маякам, 4-ая стена ровная, ее строили из пазогребня, старались сразу соблюсти строгую вертикаль, в отличии от газоблоков, эти фальш-стены построены по плоскости к примыкающим стенам.
После высыхания стяжки заливаем на пол самовыравнивающийся раствор, чтобы поверхность была идеально ровная для укладки керамогранита.
5. Штробим и прокладываем
После снятия точных размером в готовом помещении мы решаем с заказчиком расстановку всей сантехники – что и где будем устанавливать и монтировать.

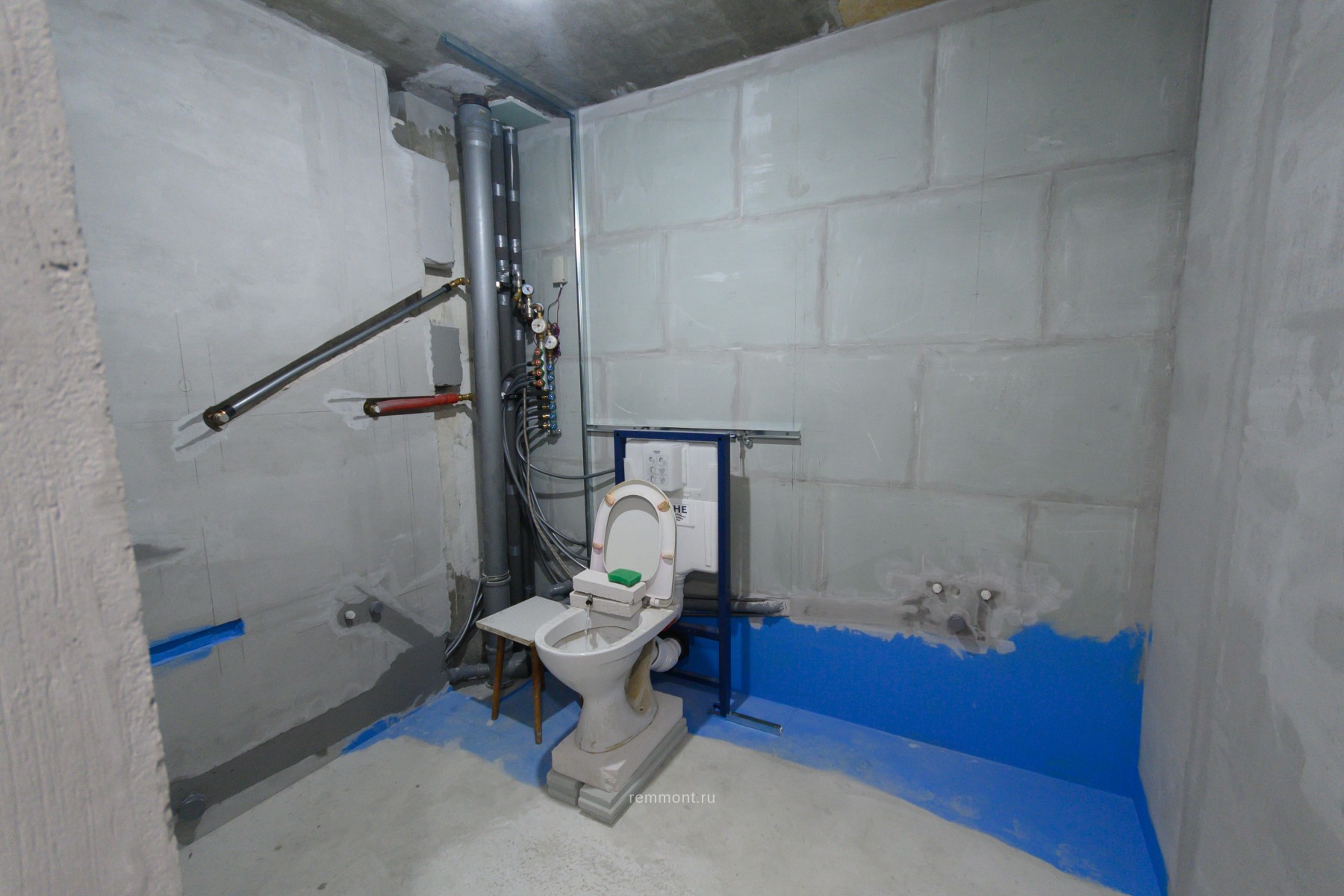

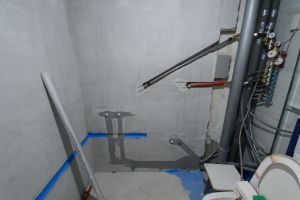

Размечаем по стенам места штроб и вырезаем эти трассы для прокладки труб. Параллельно закупаемся по этим работам – трубы, фитинги, редукторы, коллекторы и т.д.
Заказчик привозит на объект керамогранит и сантехоборудование – ванна, раковина, инсталляция для унитаза, смесители, полотенцесушитель.

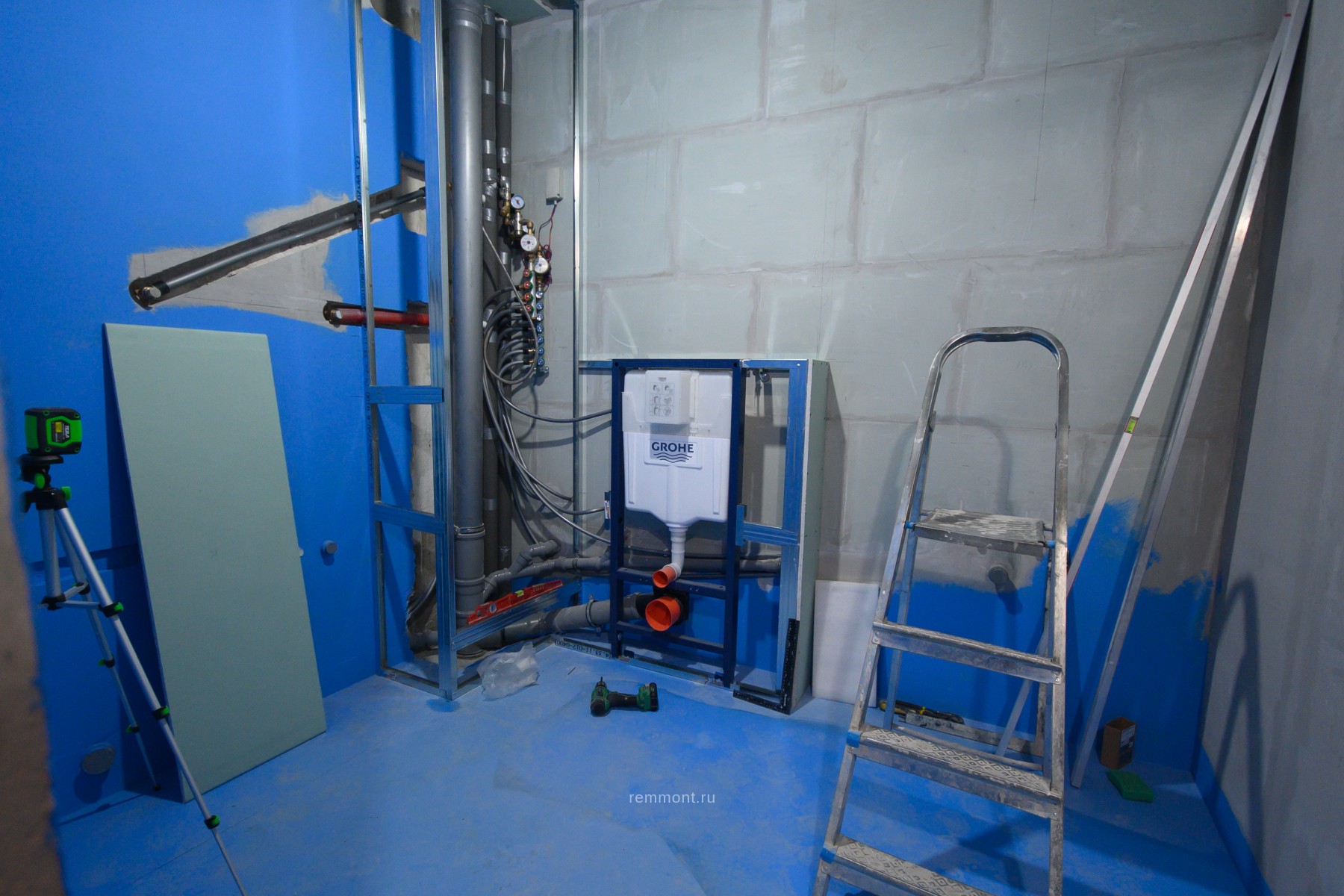

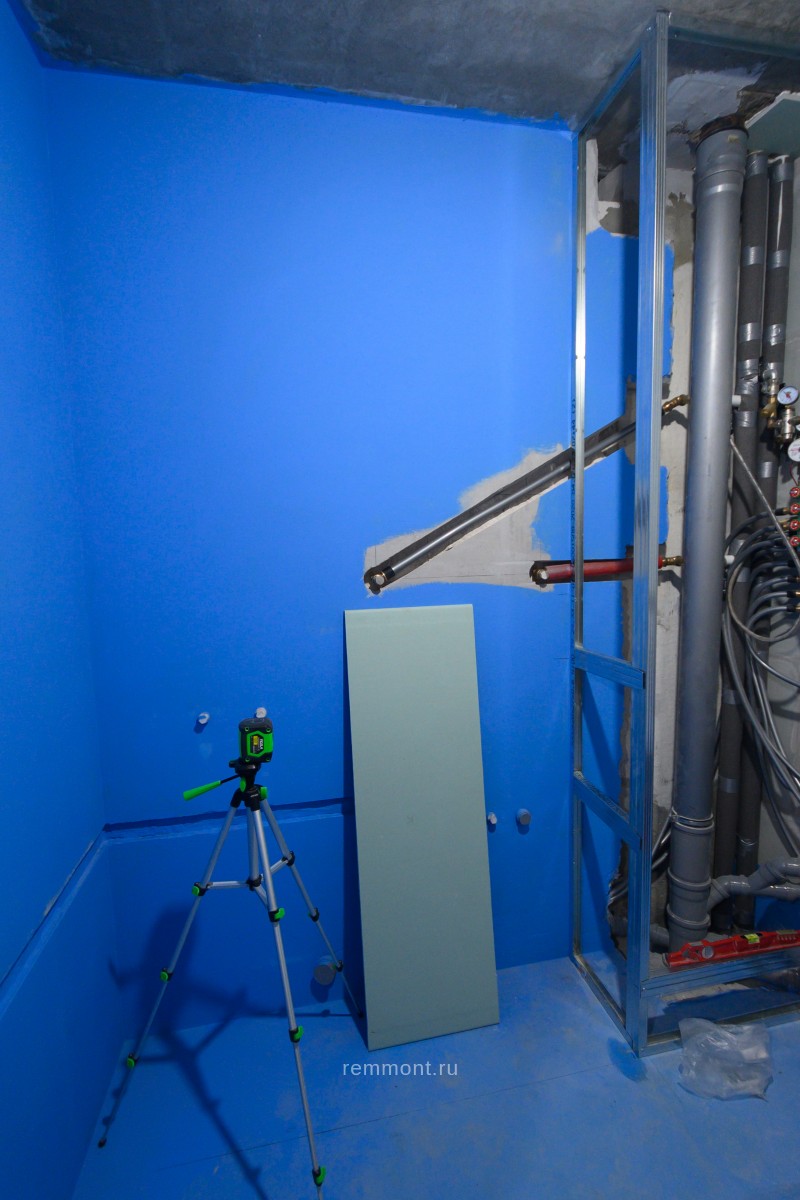

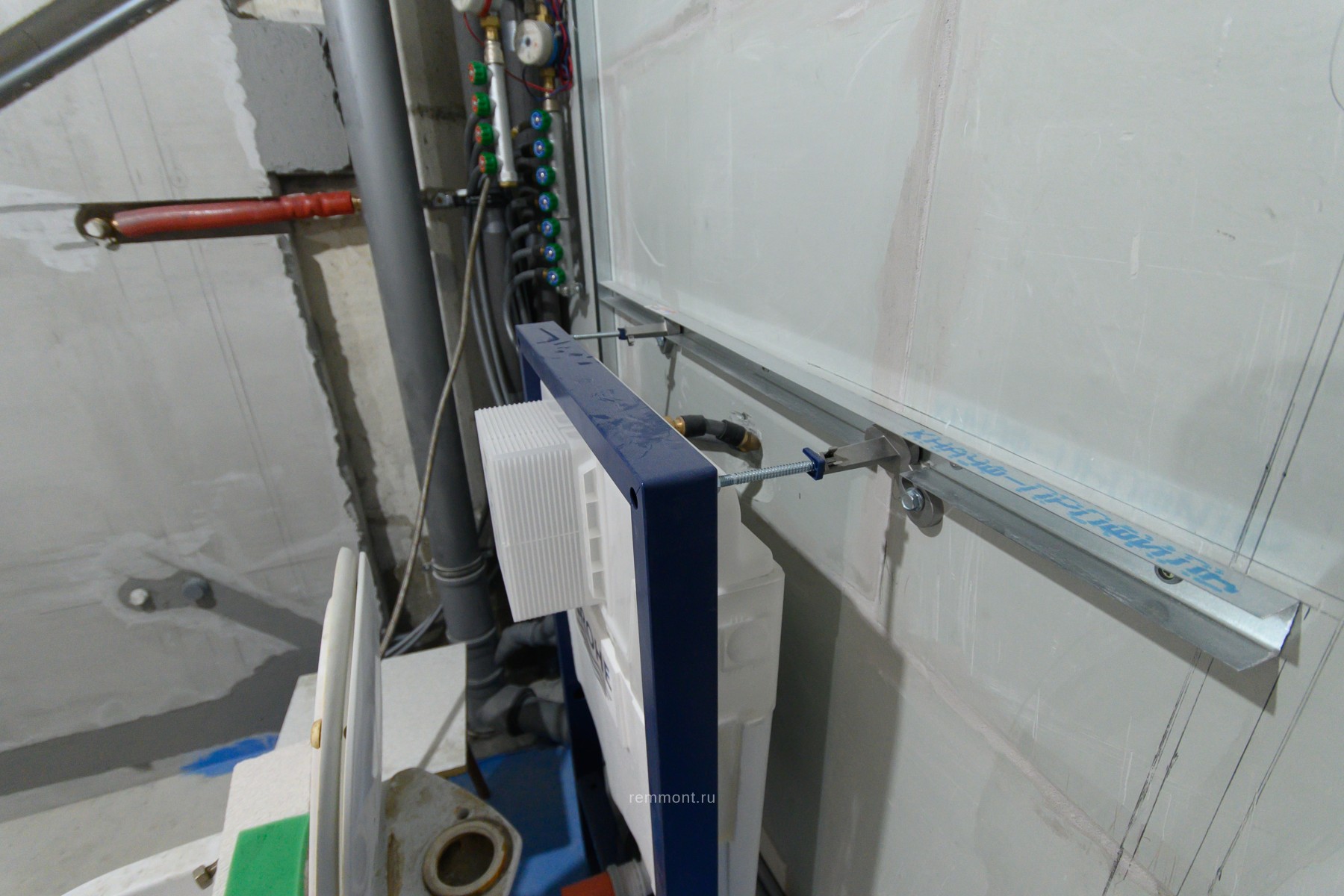

За пару дней производим новую сантехническую разводку и приступаем к постройке коробов. Для этого собираем каркас для инсталляции и каркас для стояков, после начинаем обшивать их гипсокартоном.
На этом этапе закладываем все электропроводку и устанавливаем подрозетники под выключатели и розетки. Для подключения зеркала, бойлера и вентилятора тоже прокладываем эл/провода.
На сантехническом коробе монтируем вентиляцию для вентилятора.
6. Полы и ванна

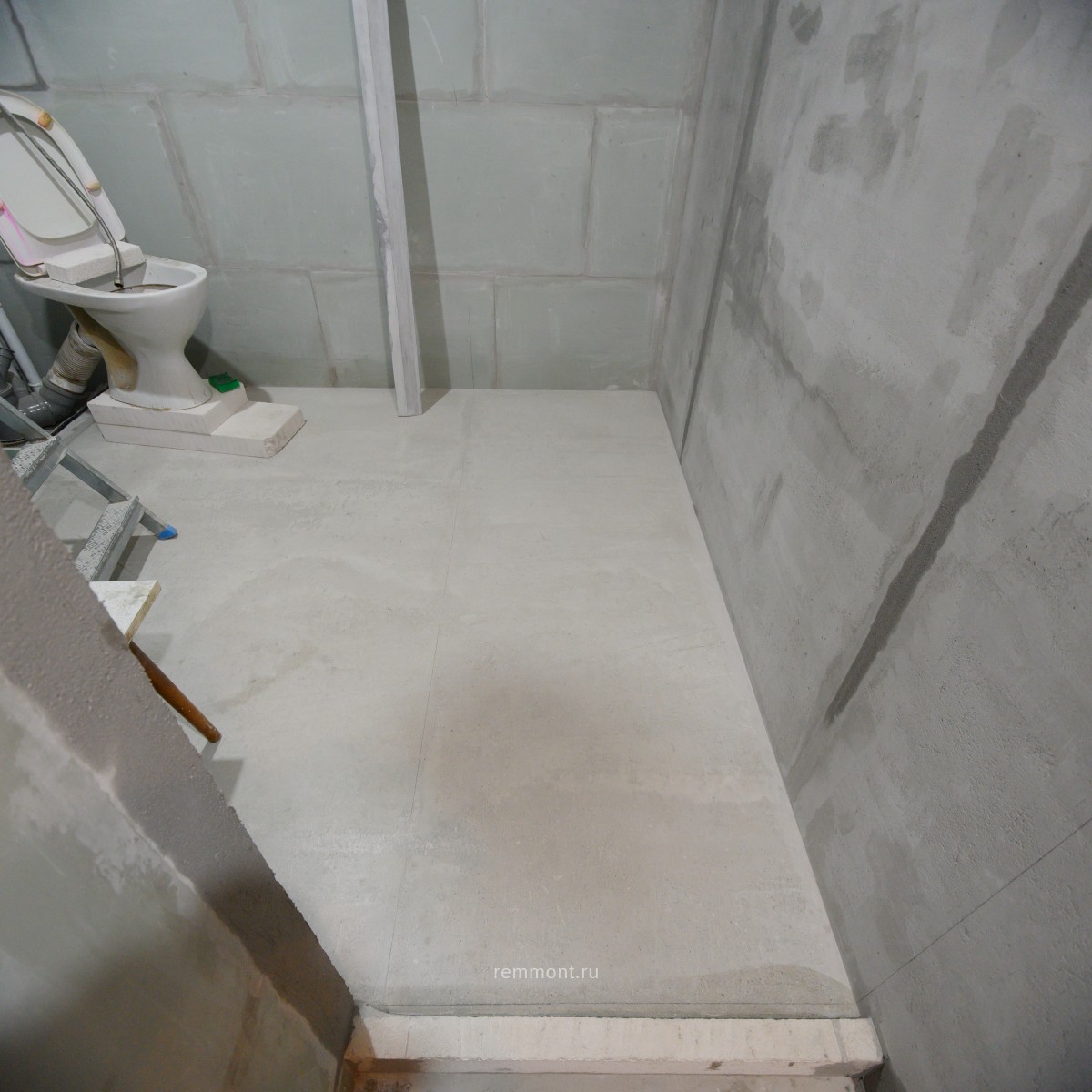

Работу с керамогранитом 60x60 начинаем с укладки его на пол. Предварительно грунтуем пол и наносим обмазочную гидроизоляцию Флэхендихт.

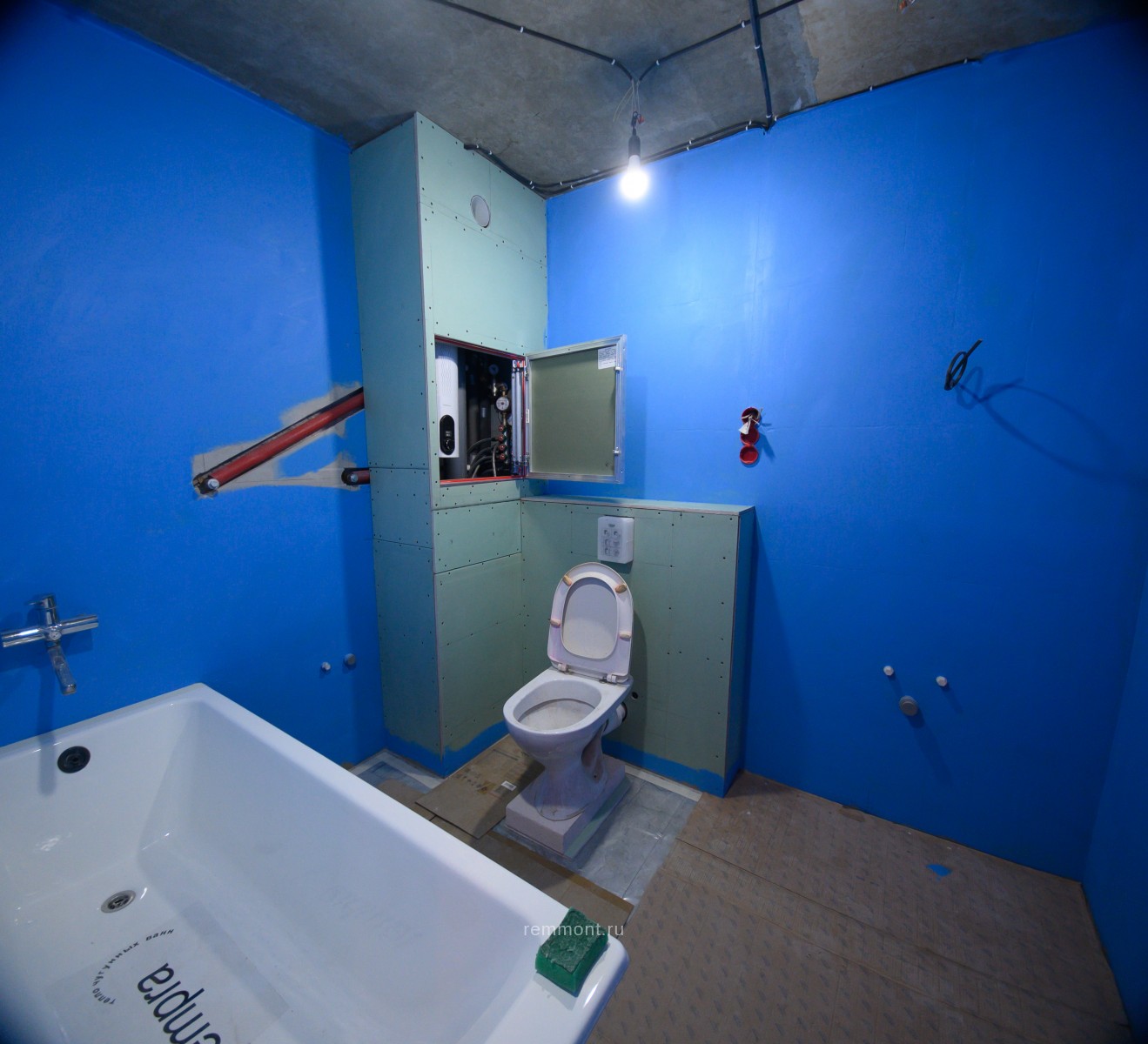

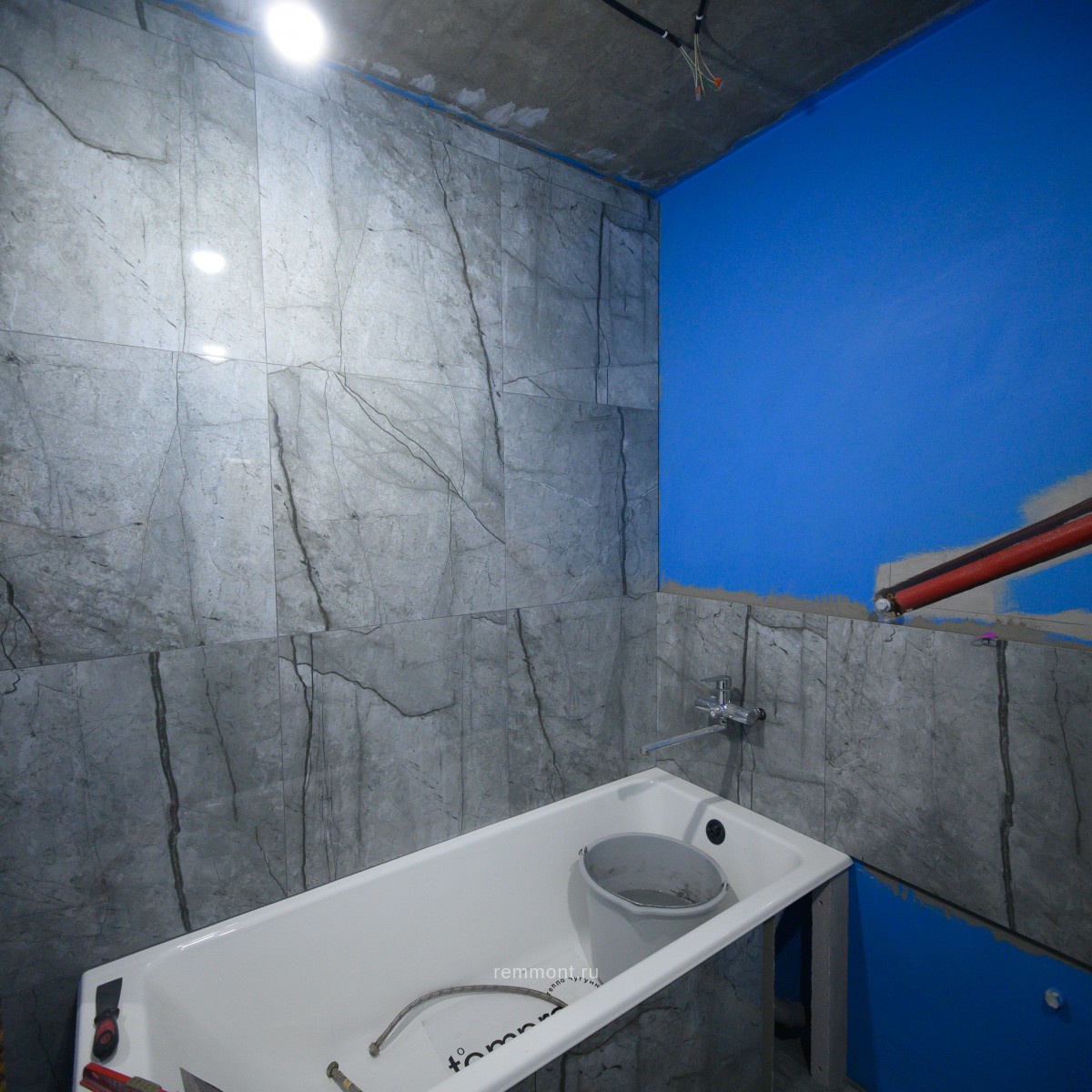

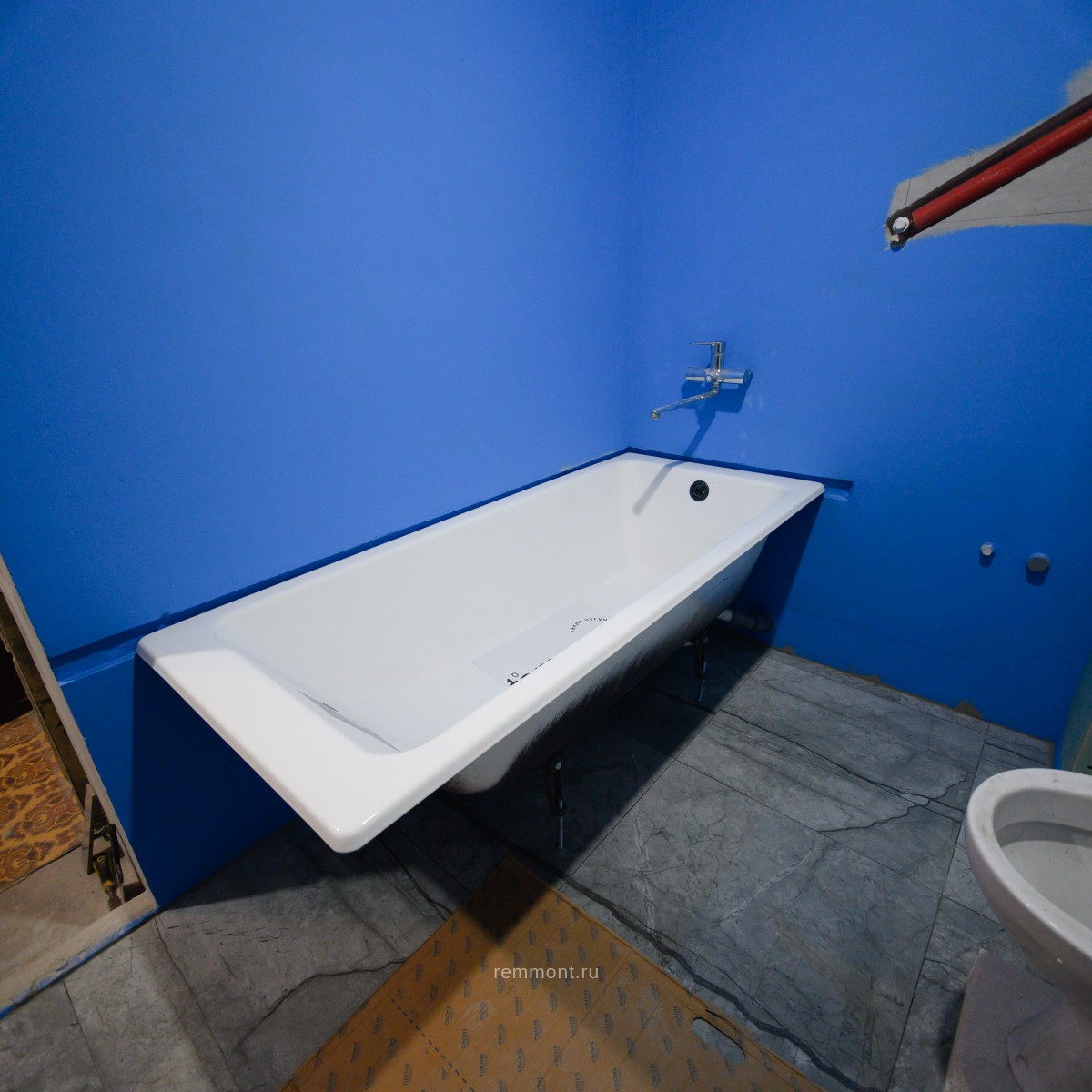

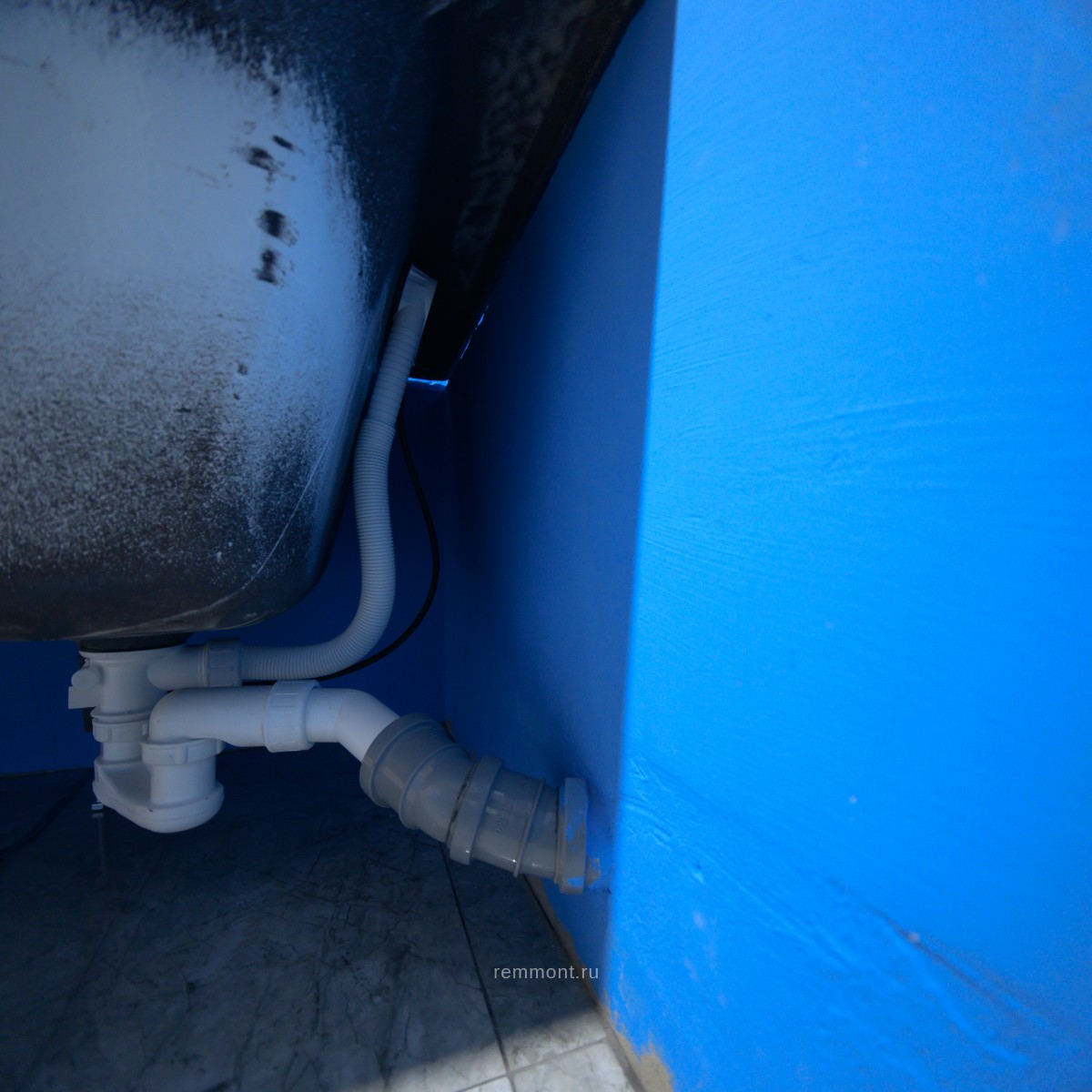

Установку ванны планируем после укладки керамогранита на пол. Ванна чугунная, длина ее 160 см. При установке ванны бортик ванны углубляем в стену на ≈1 см.
7. Рабата со стенами

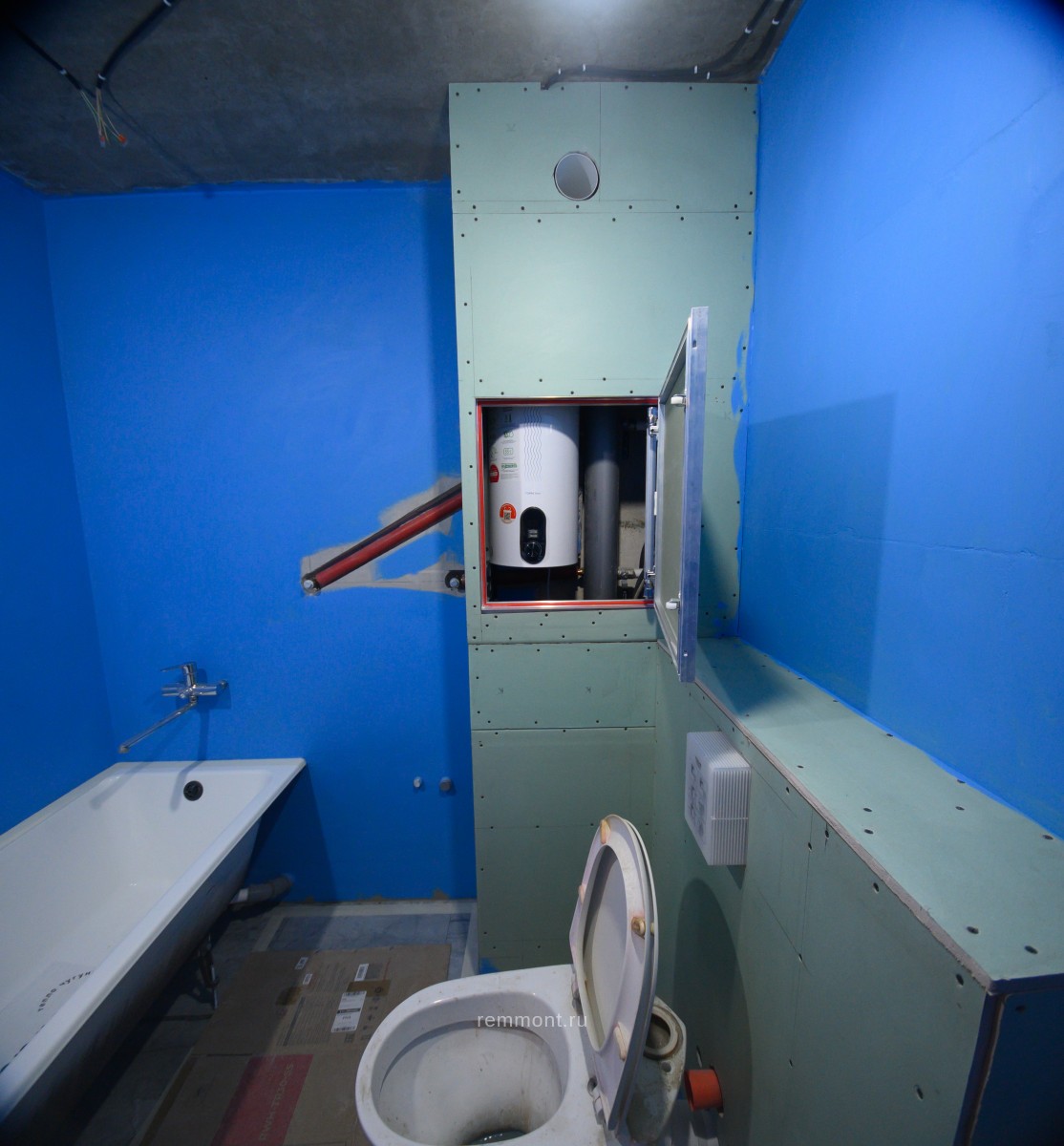

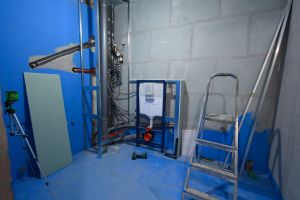

После установки ванны мы достраиваем короб на инсталляцию и сантехнический шкаф. Перед обшивкой сантех/шкафа гипсокартоном монтируем в него накопительный водонагреватель.

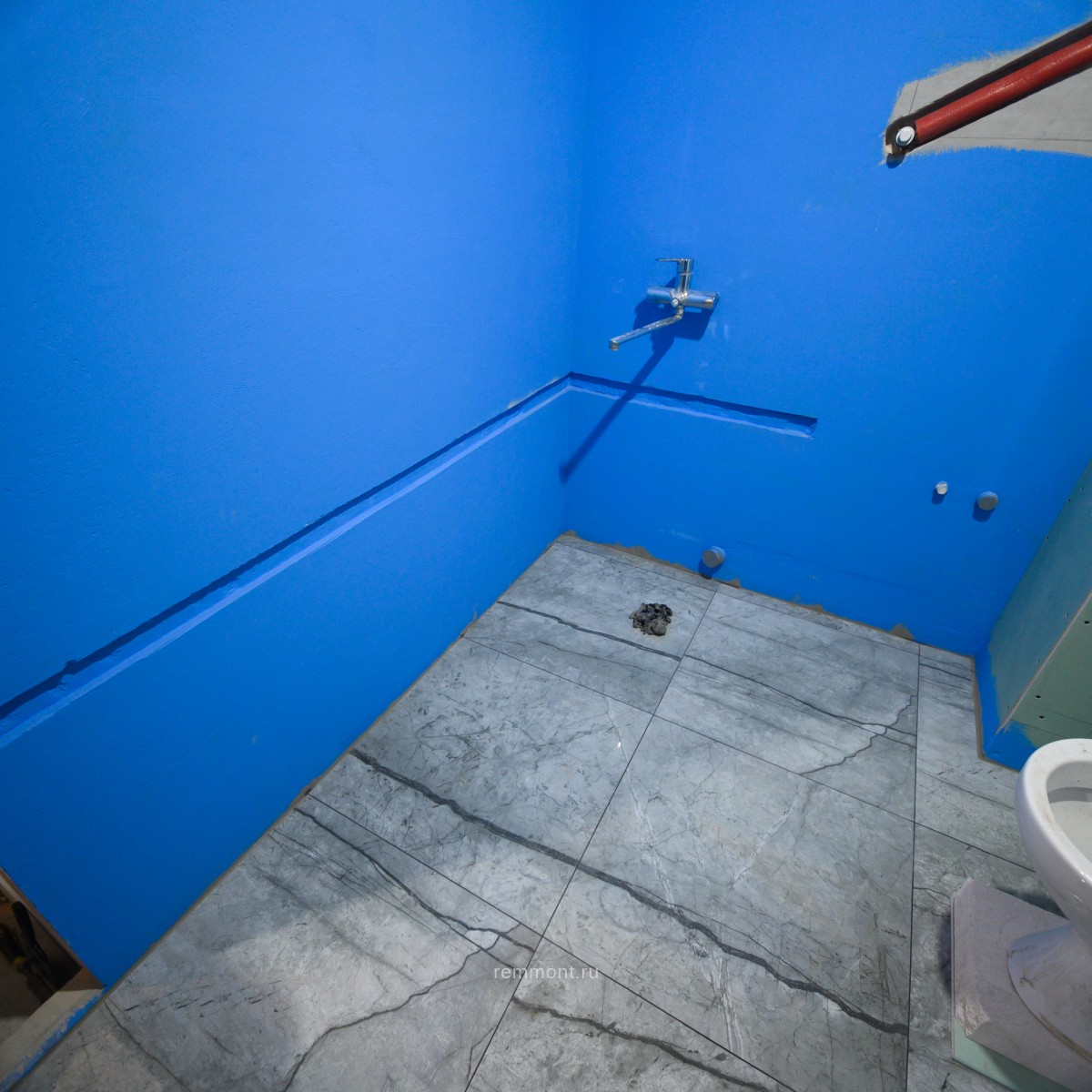

На все стены наносим гидроизоляцию.

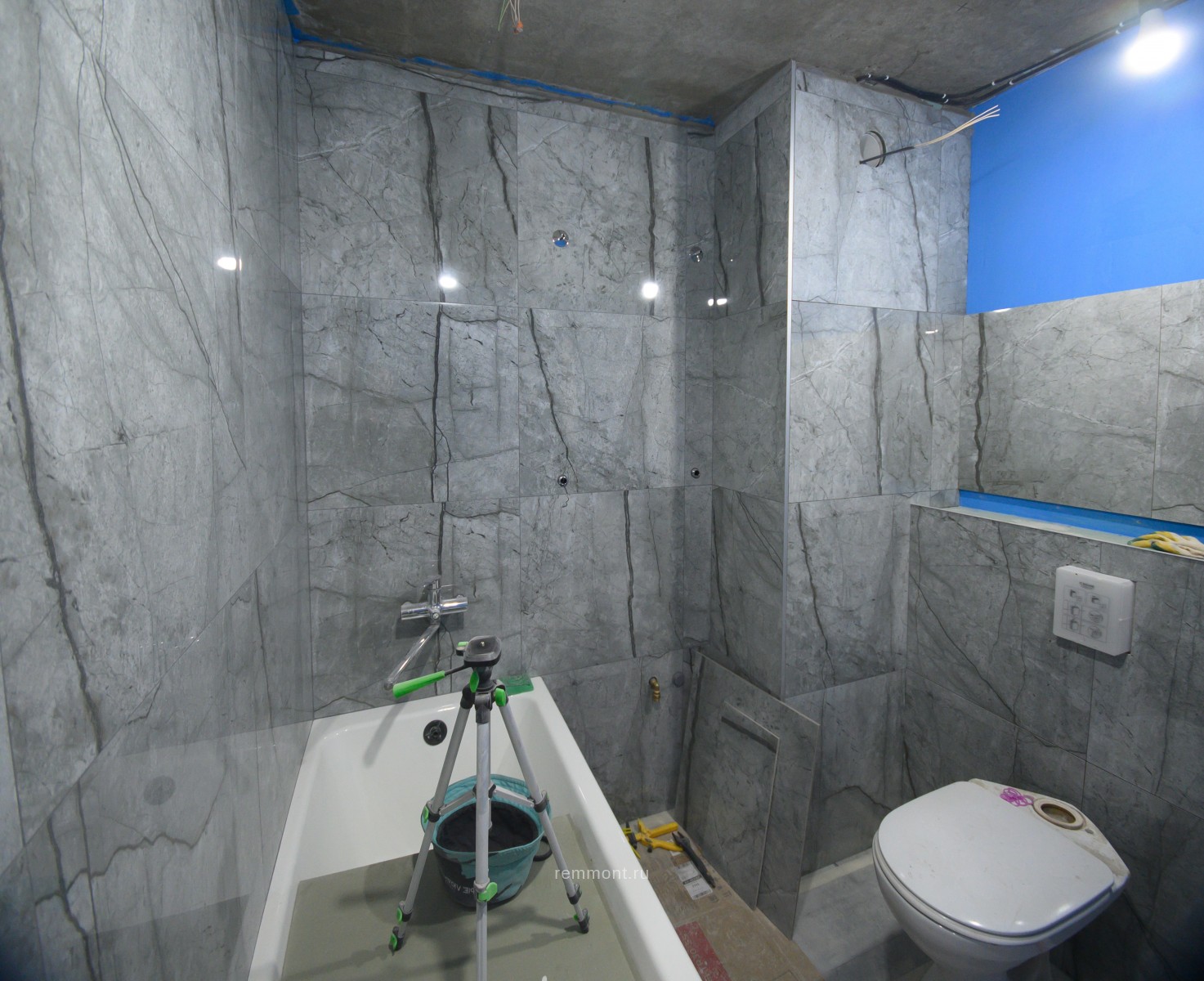

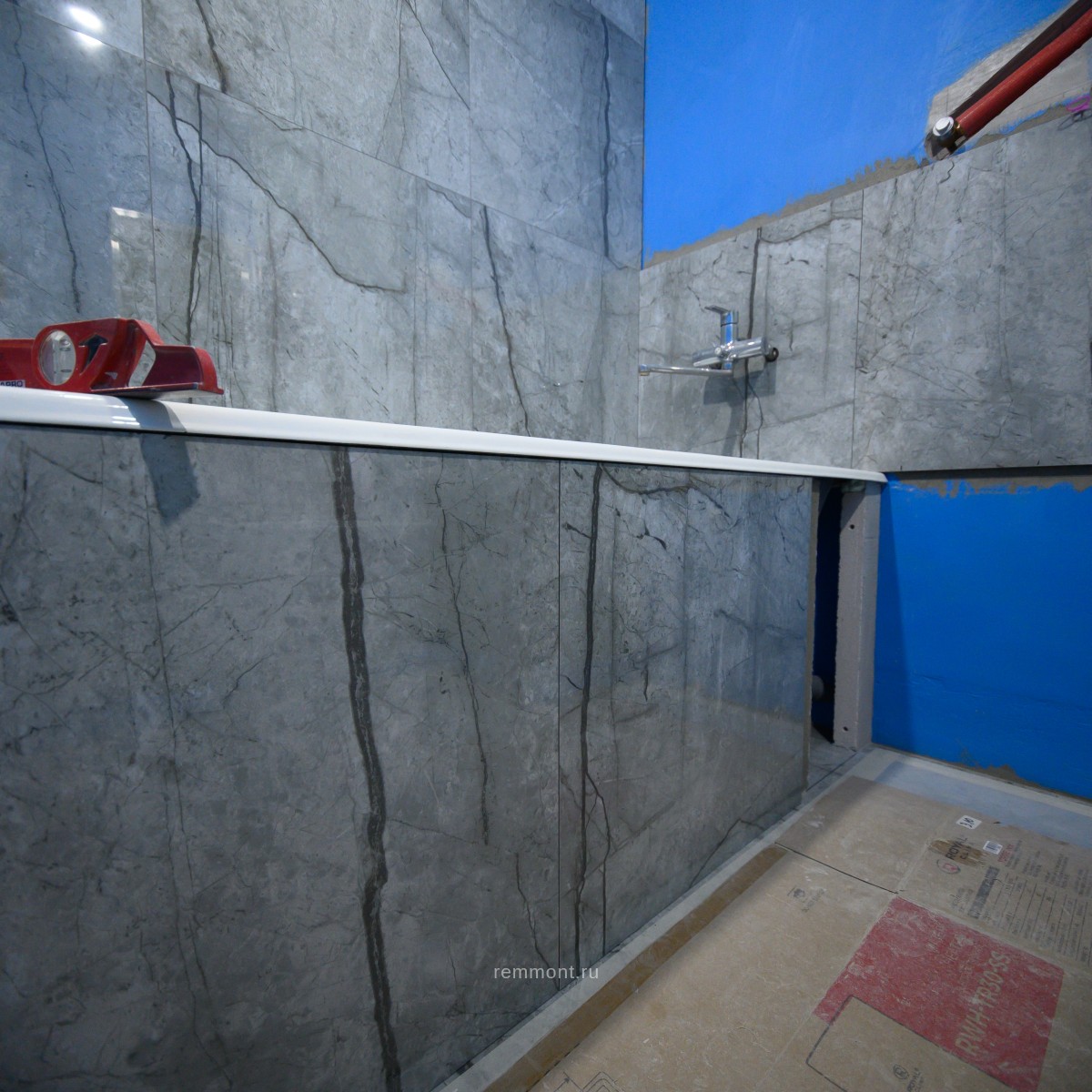

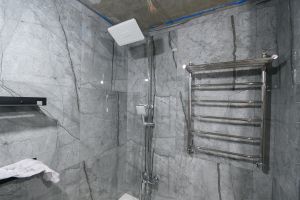

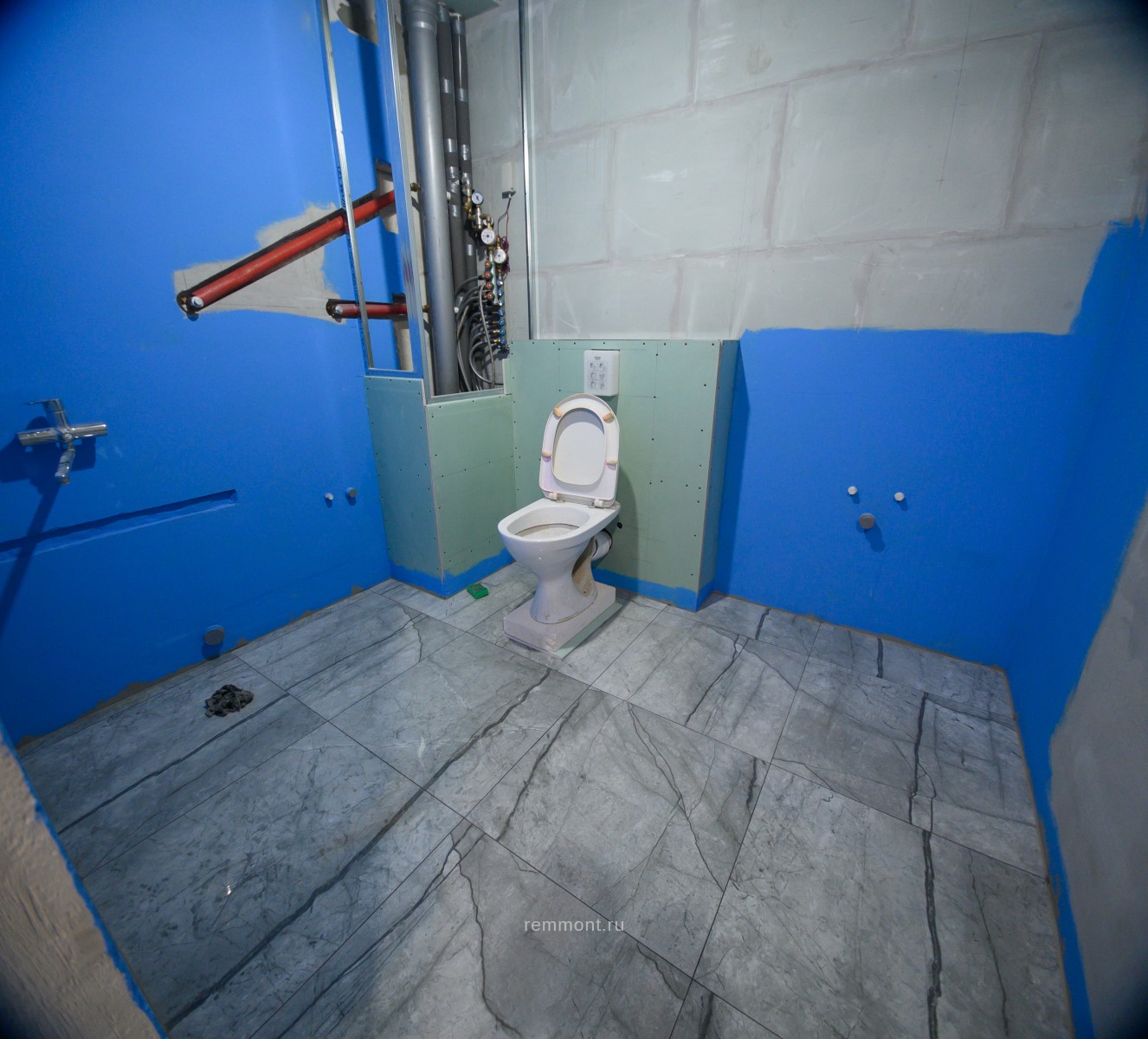

Приступаем к укладке керамогранита 60x60 на стены, начинаем от ванны.

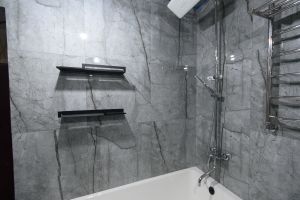

На сантехническом шкафу вымеряем высоту установки люка-невидимки, чтобы он попадал на 3-ю плитку от пола. Сам люк размером 60x60 в одну плитку.
По проекту ванна снизу облицовывается плиткой, поэтому строим под нее стенки из блоков. Для доступа к сифону ванны мы установим съемную плитку.
По укладке данного керамогранита (Laparet Obsidian Moss 60x60) были сложности, как это обычно бывает с Лапарет, сделанным в Индии. Продавец обещал разнообразие принта (рисунка), а по факту разных рисунков оказалось явно не в одинаковой пропорции. В одной упаковке можно было встретить 3 плитки из 4-х с одинаковым принтом. Или наоборот было всего 2 плитки с уникальным рисунком. Из-за этого приходилось тщательно перебирать и заранее выстраивать все плитки перед укладкой.
Сама геометрия плиток тоже не идеальная, этот керамогранит явно не ректифицированный как заявлено. Мы использовали систему СВП, но точно свести всю плоскость такого неровного керамогранита невозможно. Есть небольшие расхождения, их не видно, но они есть...

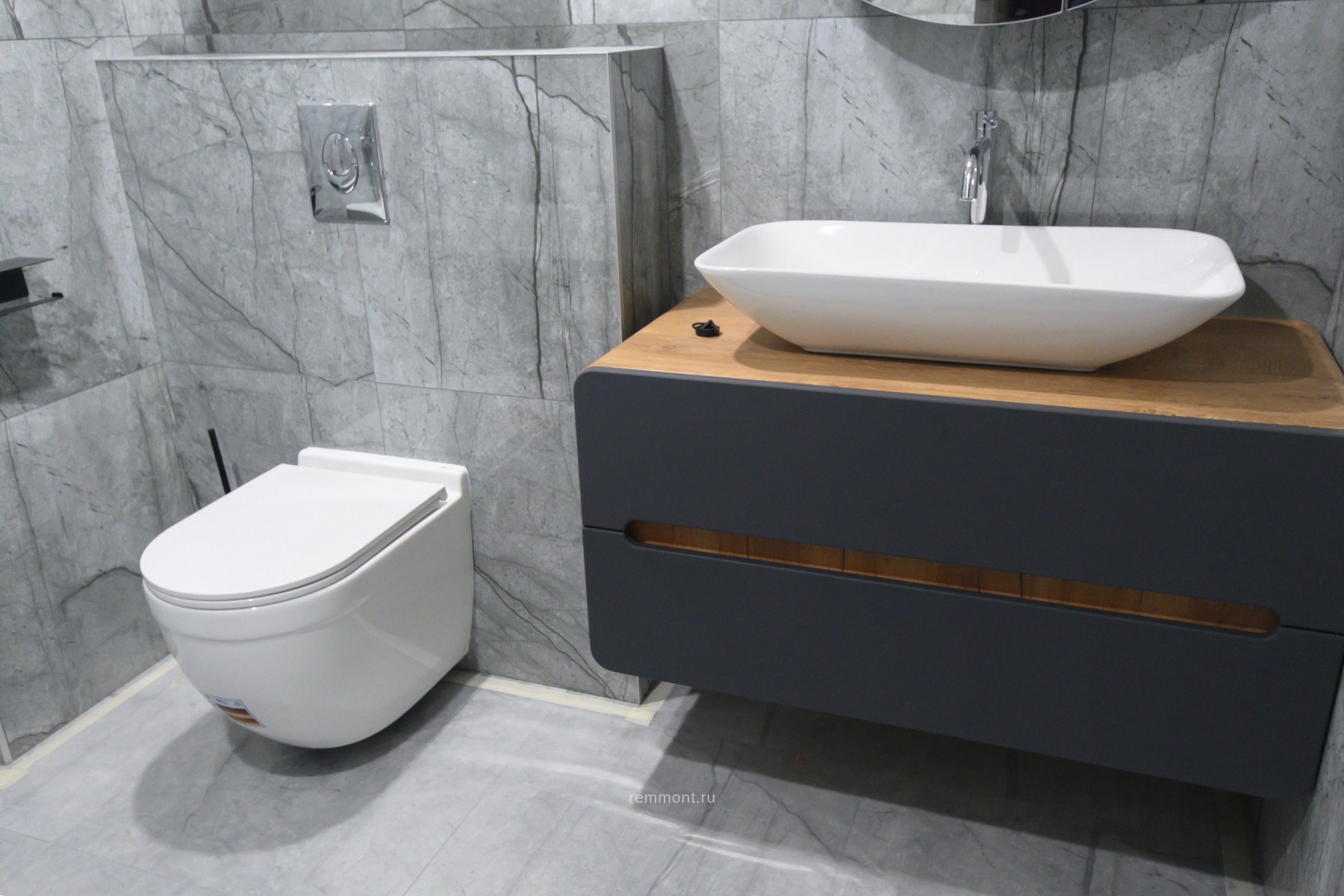

8. Установка и подключение

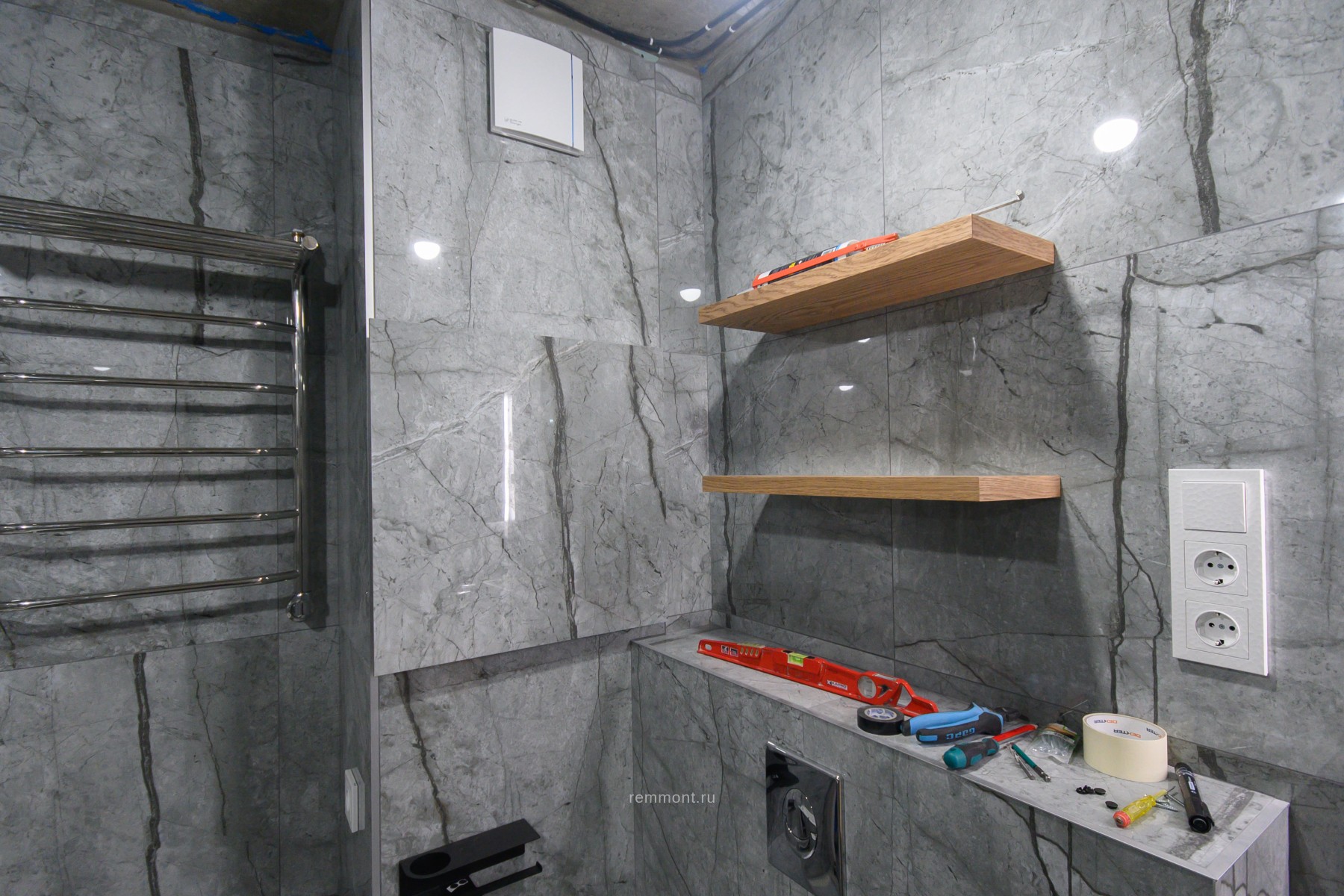

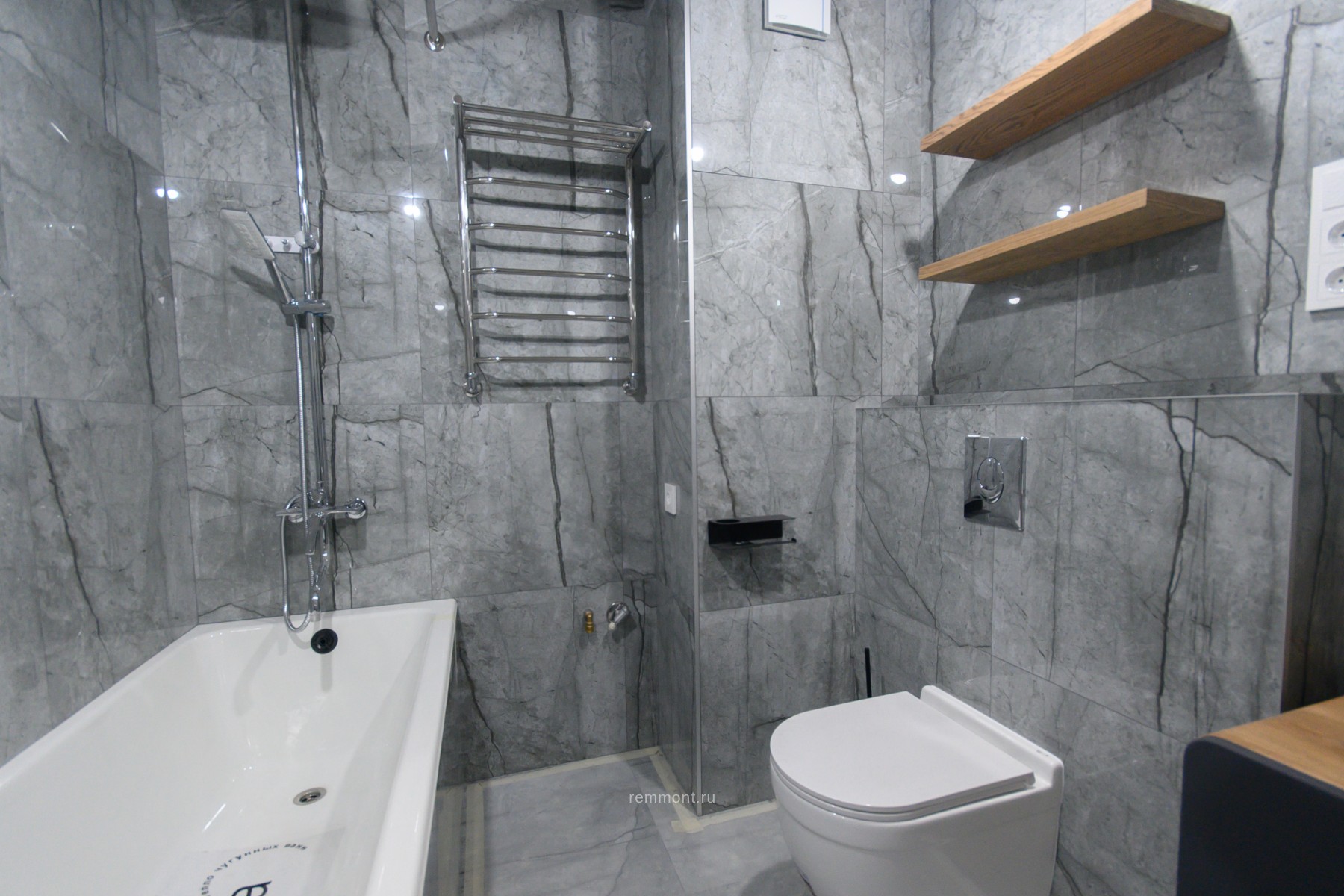

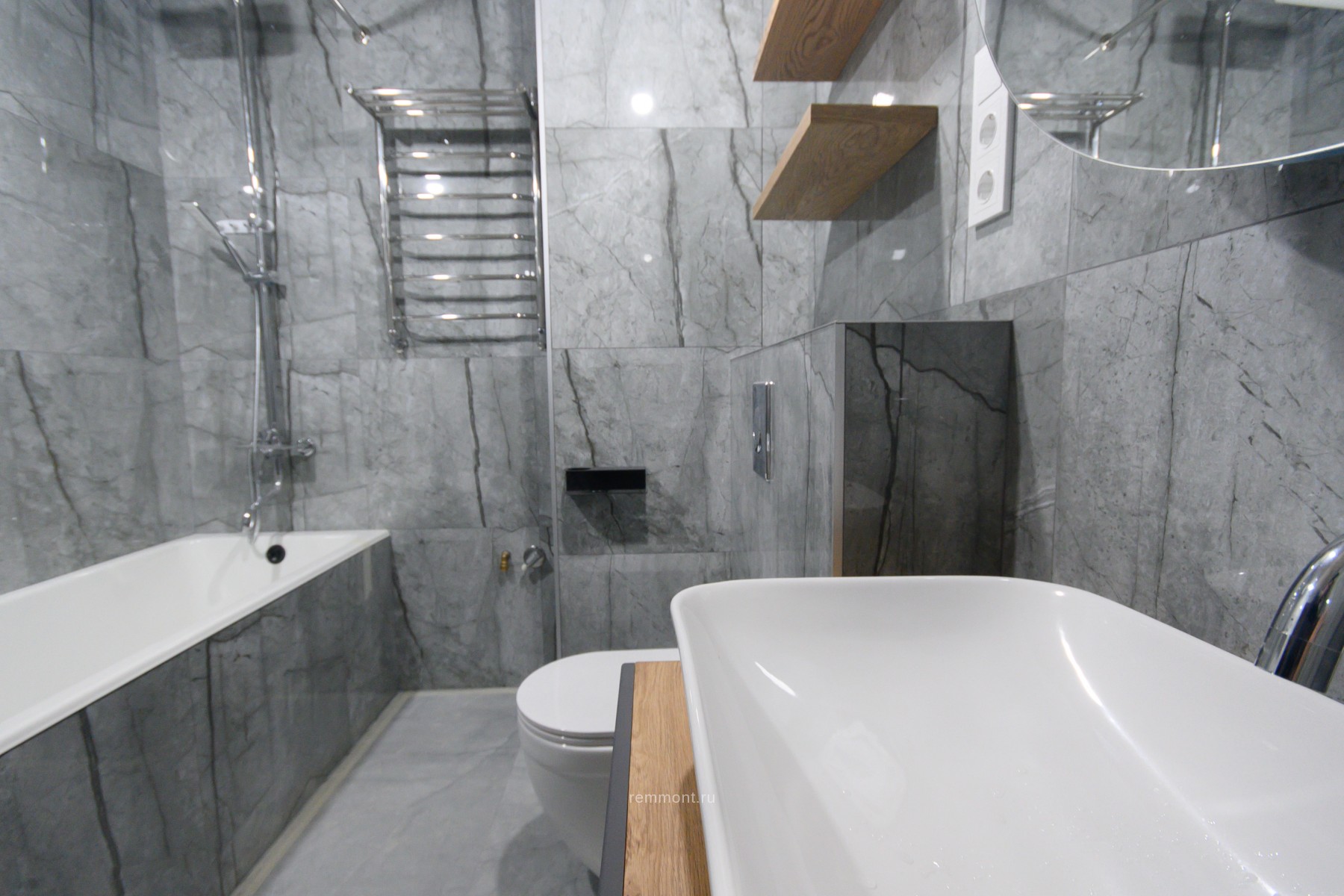

Завершающий этап нашей работы в ванной комнате – подключение сантехники и электрики, навеска аксессуаров.

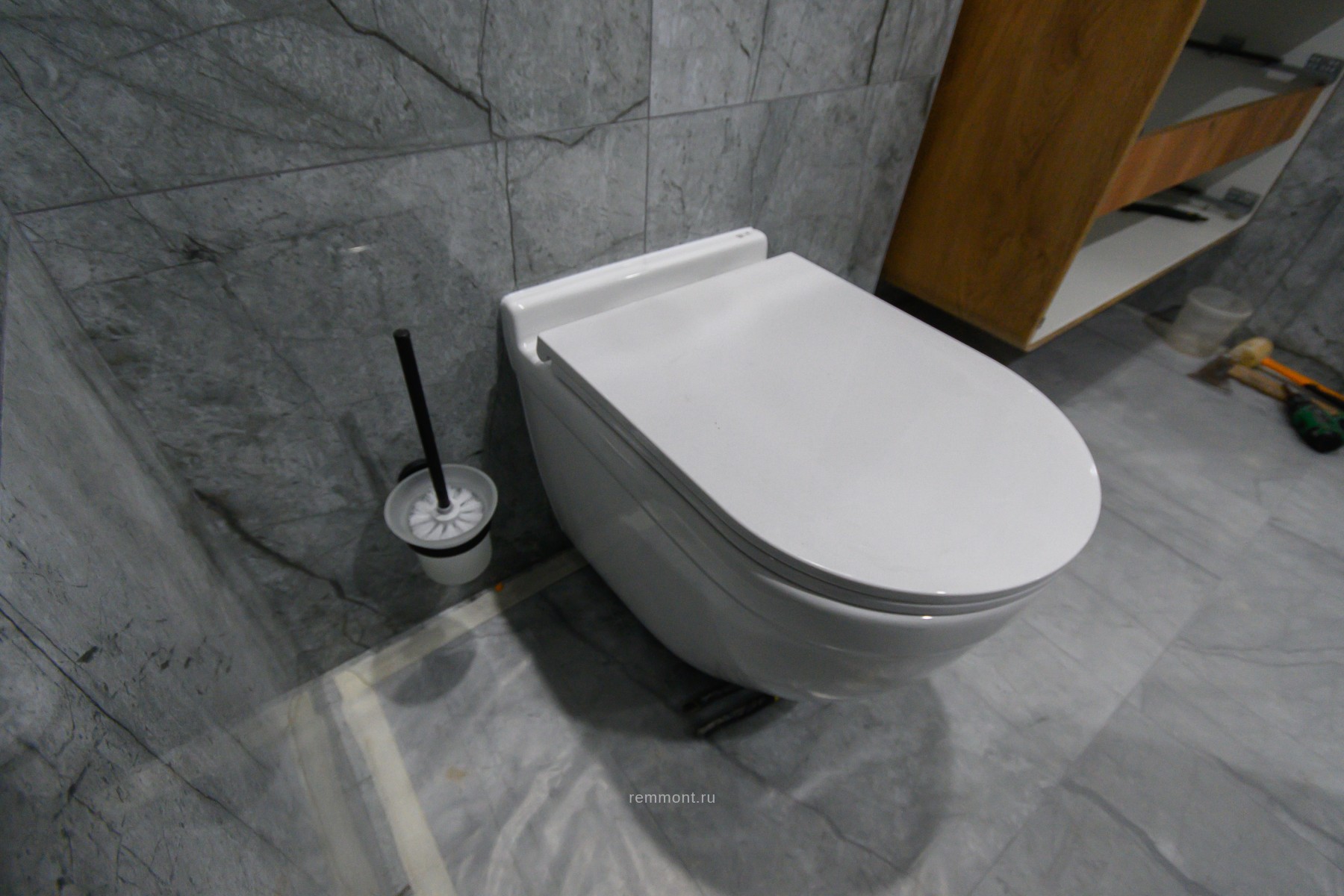

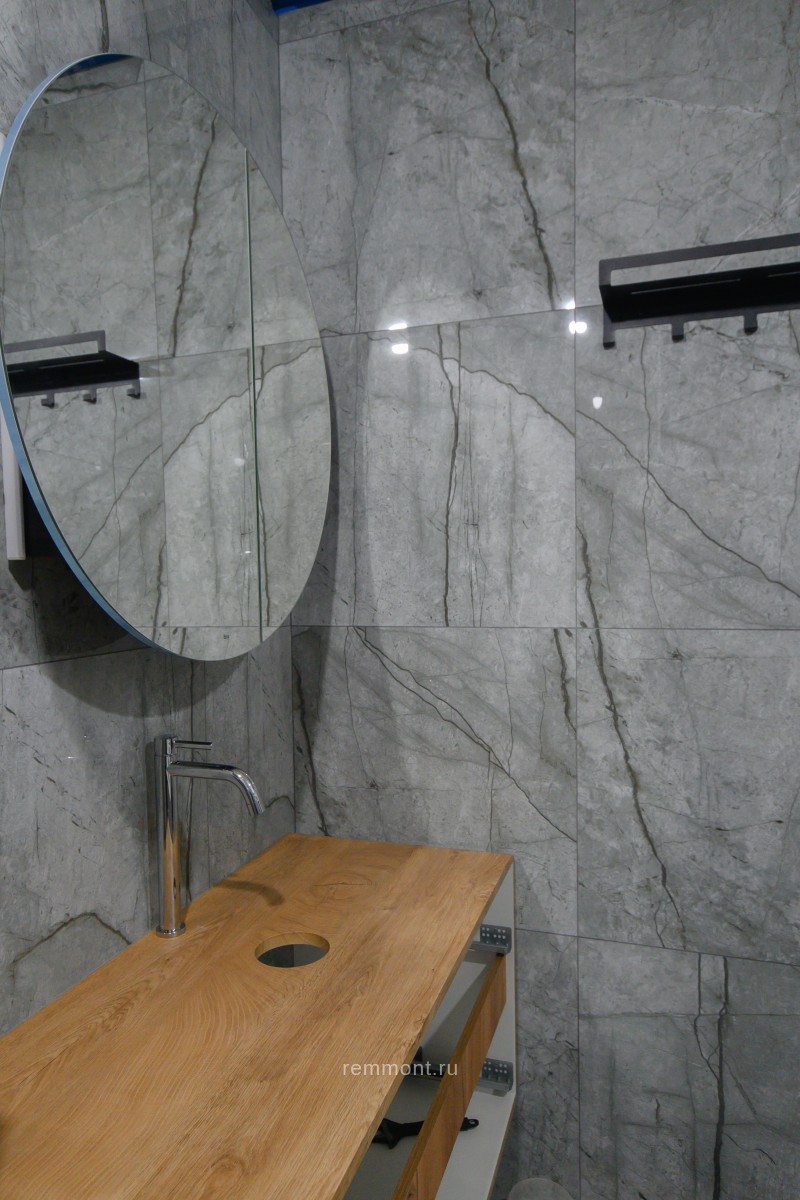

Сантехника – душевая стойка и смеситель, водяной полотенцесушитель, подвесной унитаз, раковина с тумбой, смеситель для раковины.

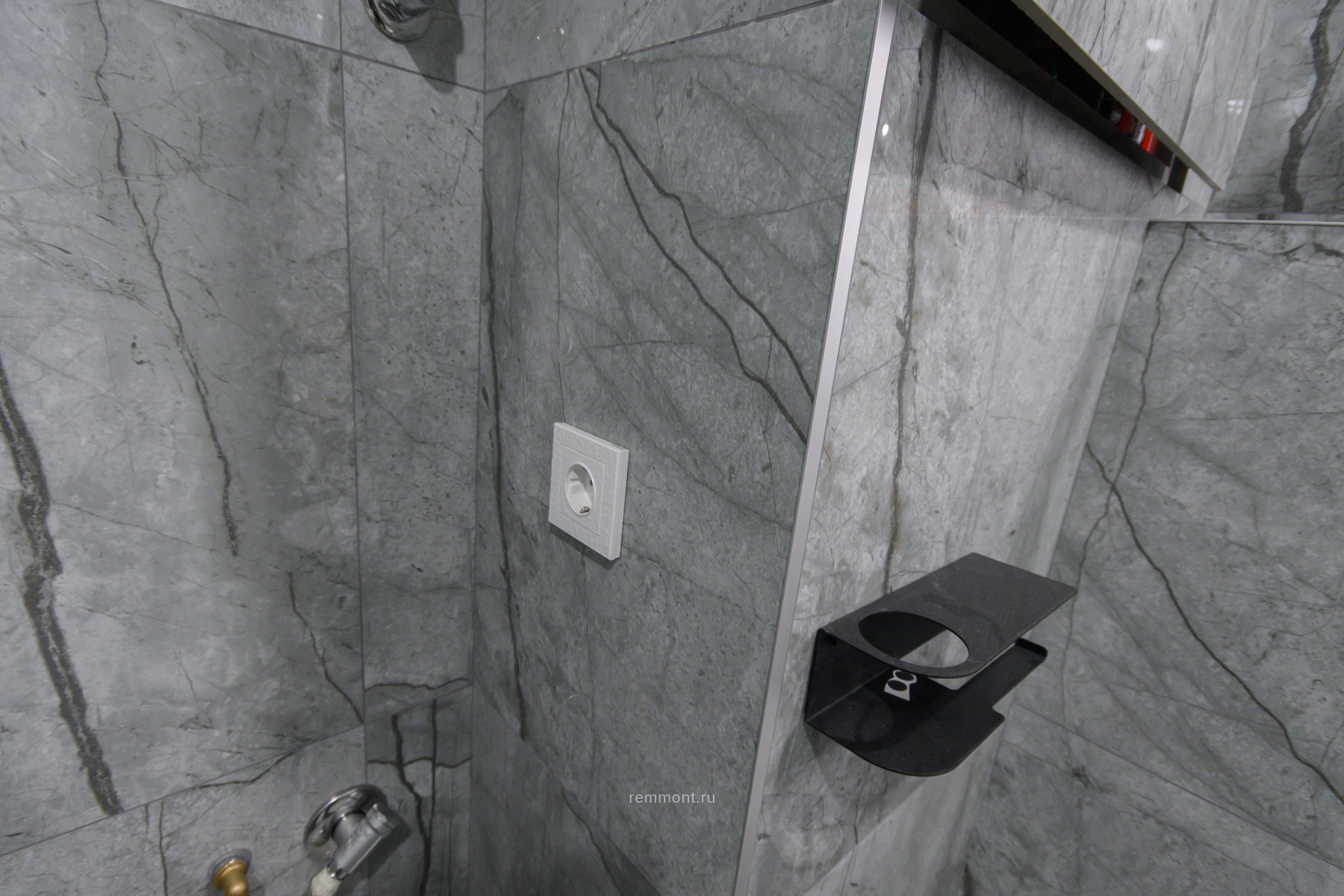

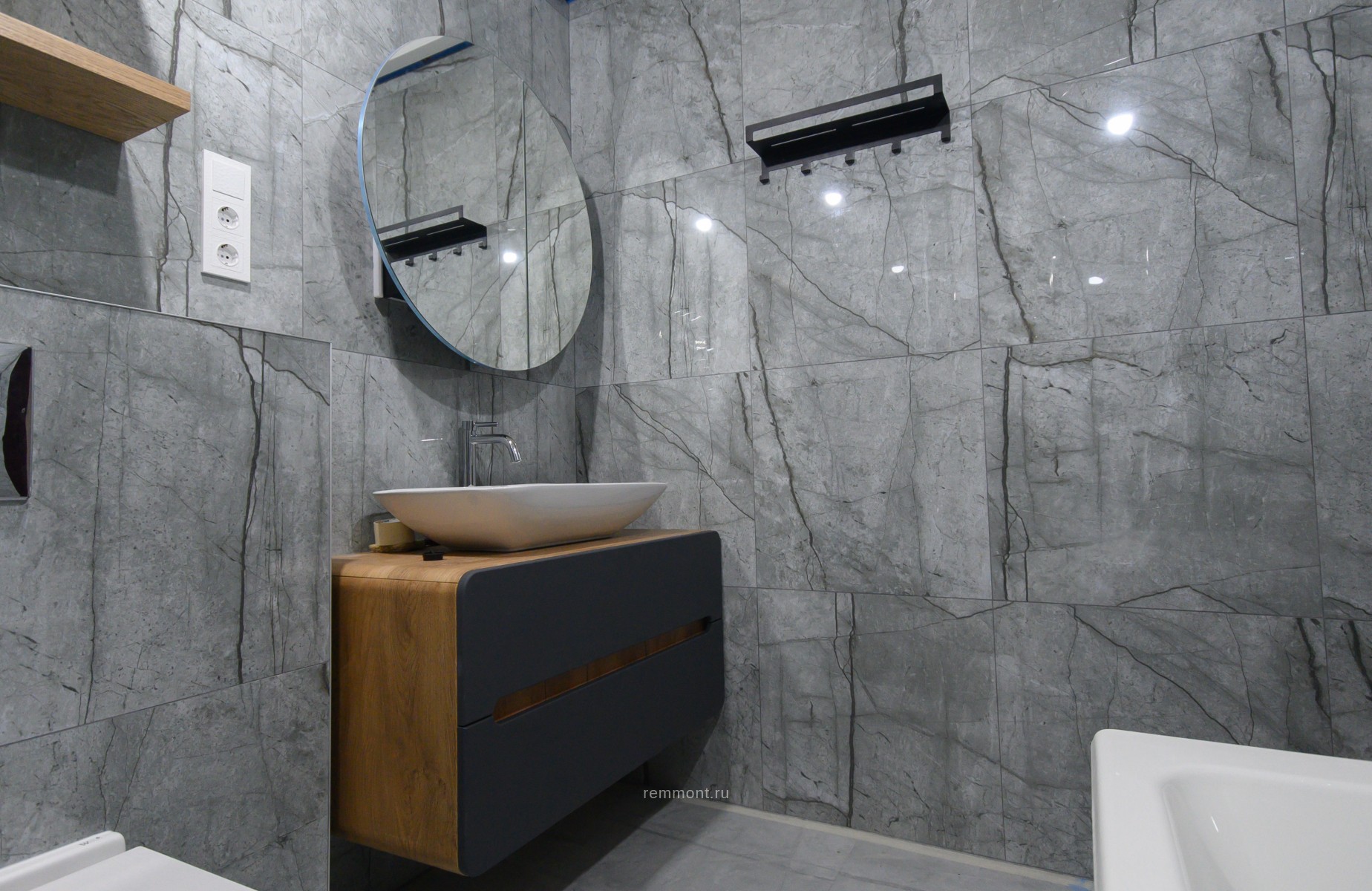

Электрика – вентилятор, розетки (включая водонагреватель в сантех/шкафу), выключатели, зеркало с подсветкой.
