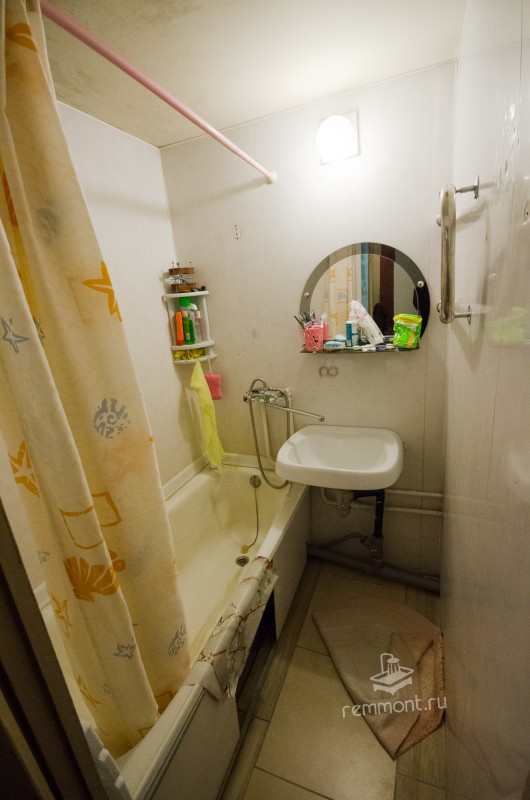

Дневник ремонта ванной и туалета в Чертаново

Перед вами классическая ванная комната для Москвы в панельном 9-ти-этажном доме серии II-49. Ванная комната 150 на 135 + туалет. Стены и потолок выполнены из шиферных листов.

Пожелания заказчиков - сделать капремонт, найти место под стиральную машину в ванной.
Решение - расширить ванную комнату на 5 см. (до 140 см), тем самым можно будет развернуть ванну и устроить дверь посередине. Такое решение будет возможно при замене шиферных перегородок на блоки.
28 января

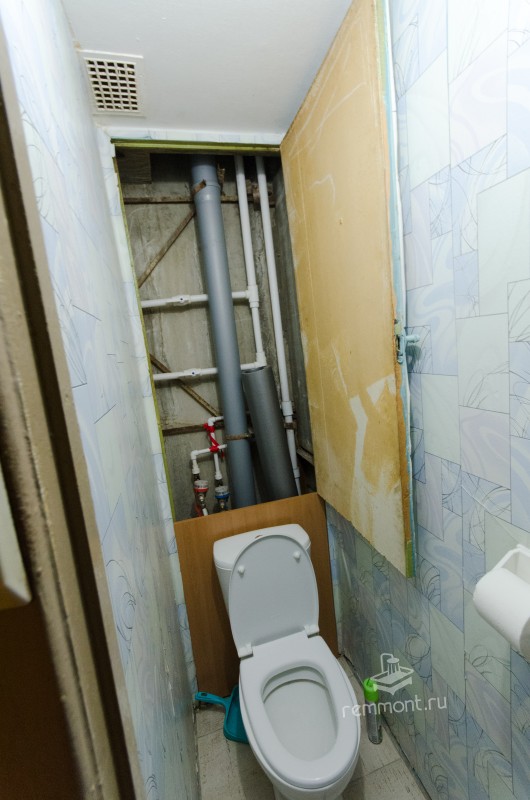

В первый день ремонта полностью разбираем перегородки и потолок санузла.

29 января
Завозим черновые материалы: блоки, клей, смеси, ведра, правила.

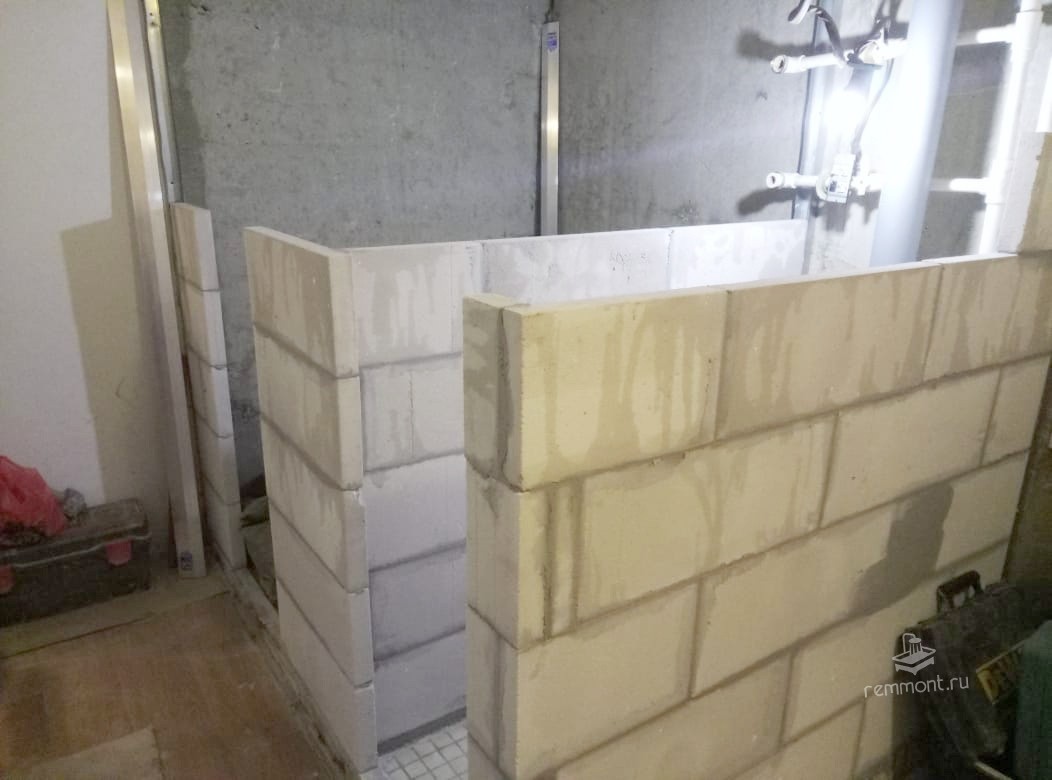

Начинаем строить новые перегородки для ванной и туалета.

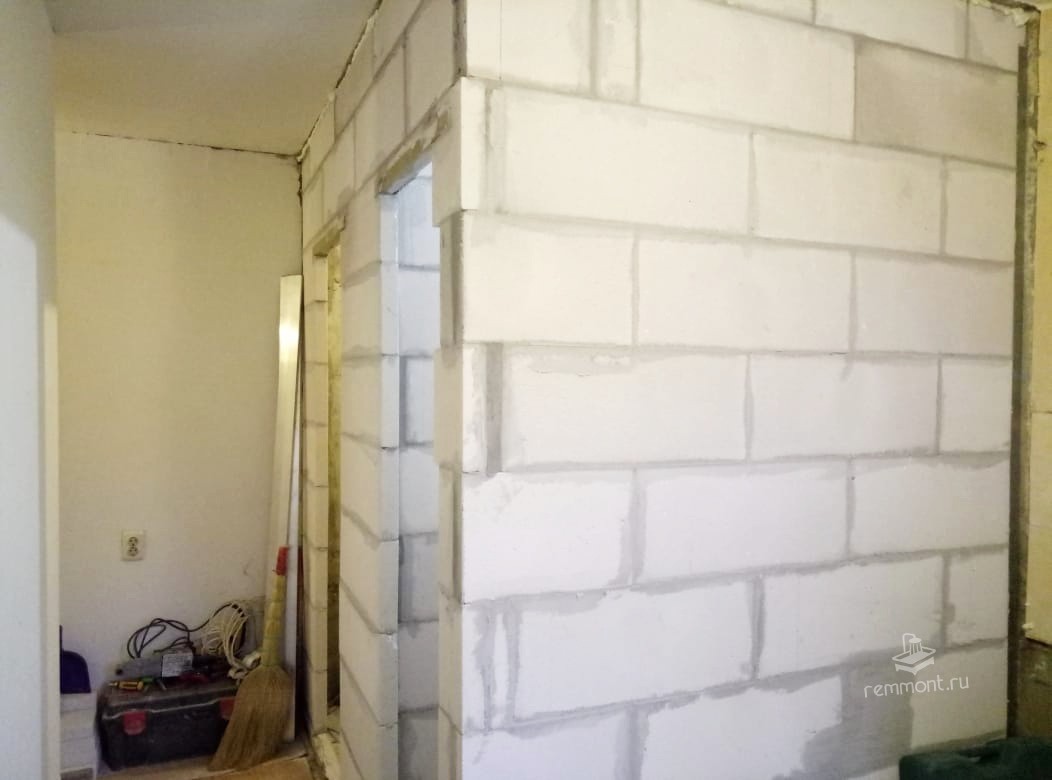

30 января
Стены для ванной и туалета выстроены, планируем схему разводки водоснабжения и канализации.

31 января
Перепаяли вводные краны на стояках, чтобы удобнее установить коллекторы и счетчики.

1 февраля

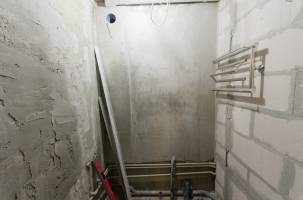

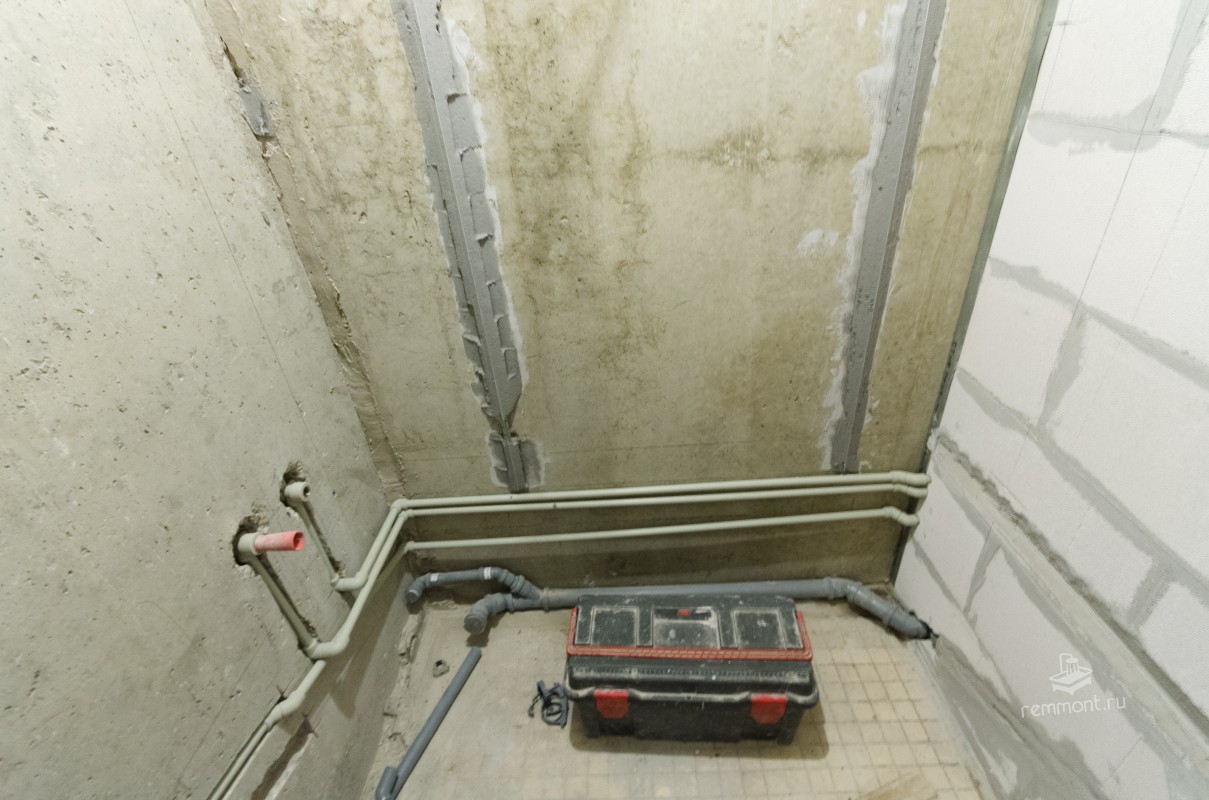

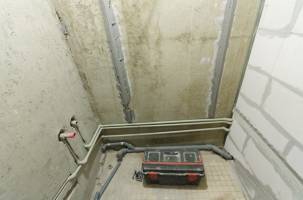

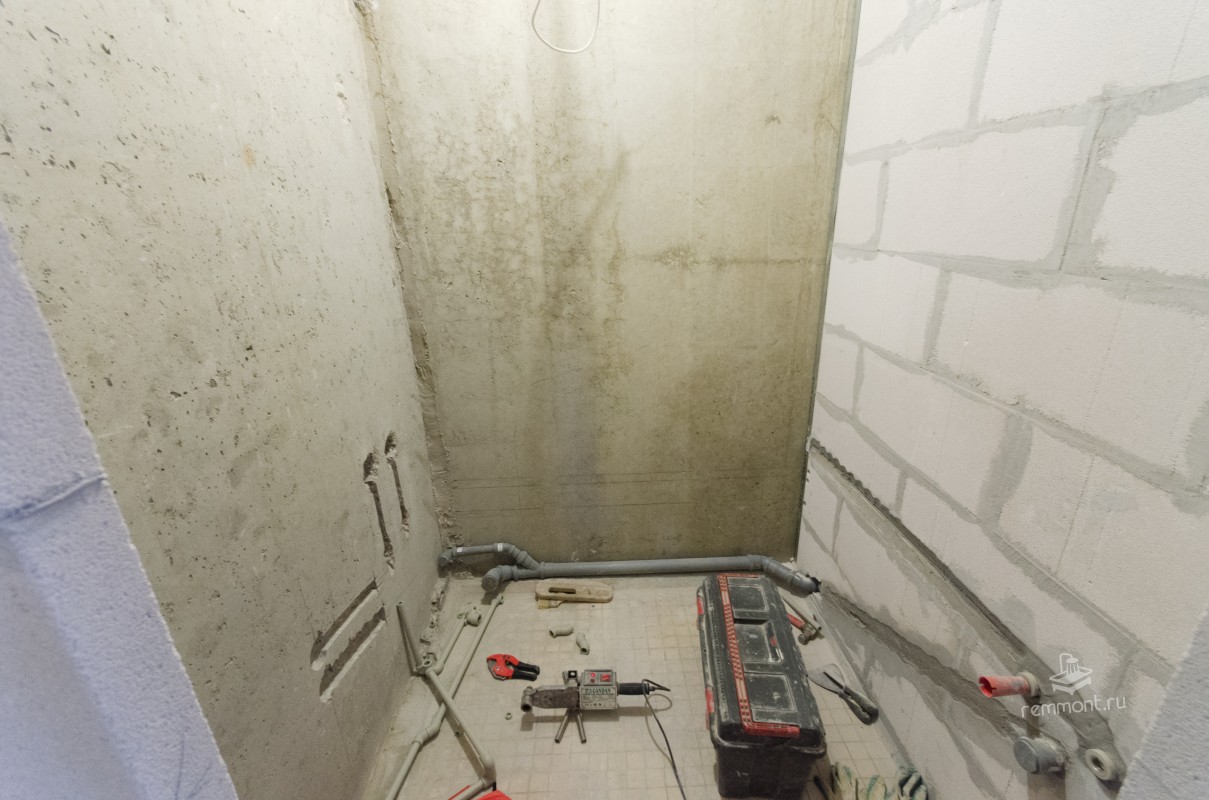

В ванной комнате штробим стены под прокладку труб, трубы будут утоплены как в блоки, так и в бетонную стены.

4 февраля

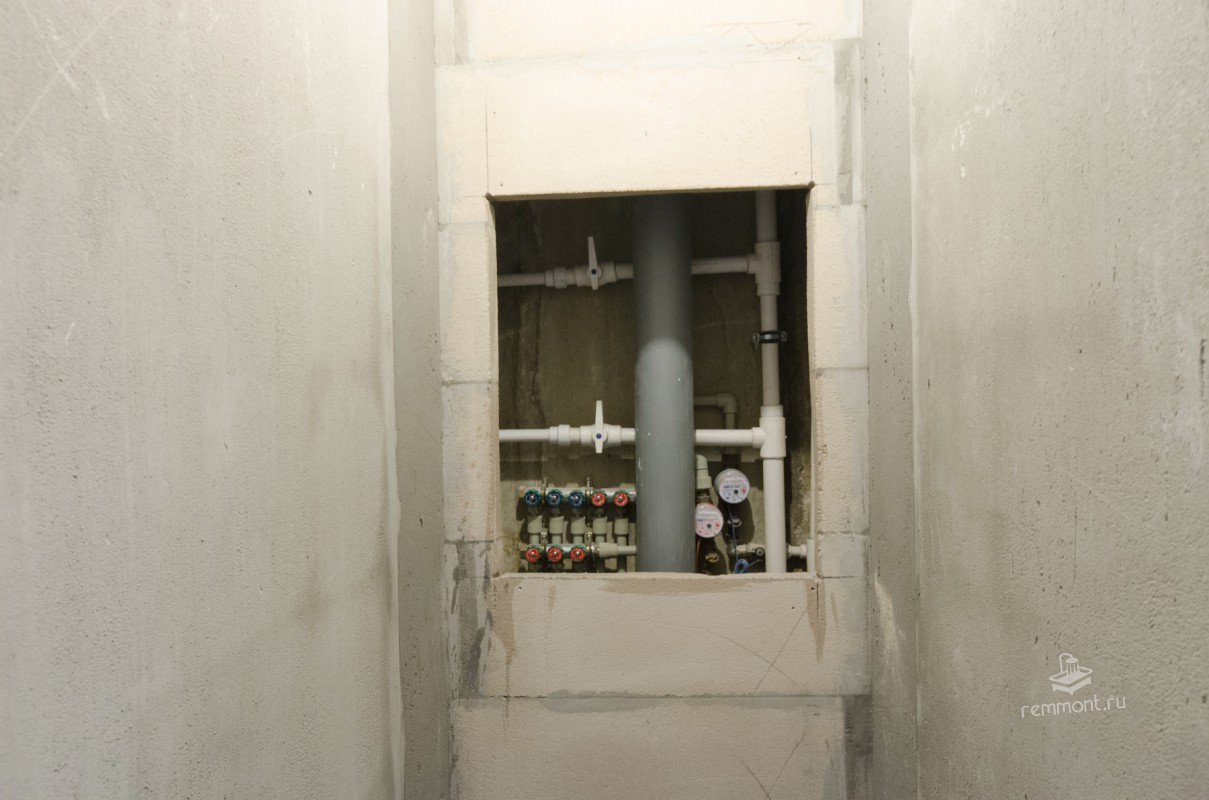

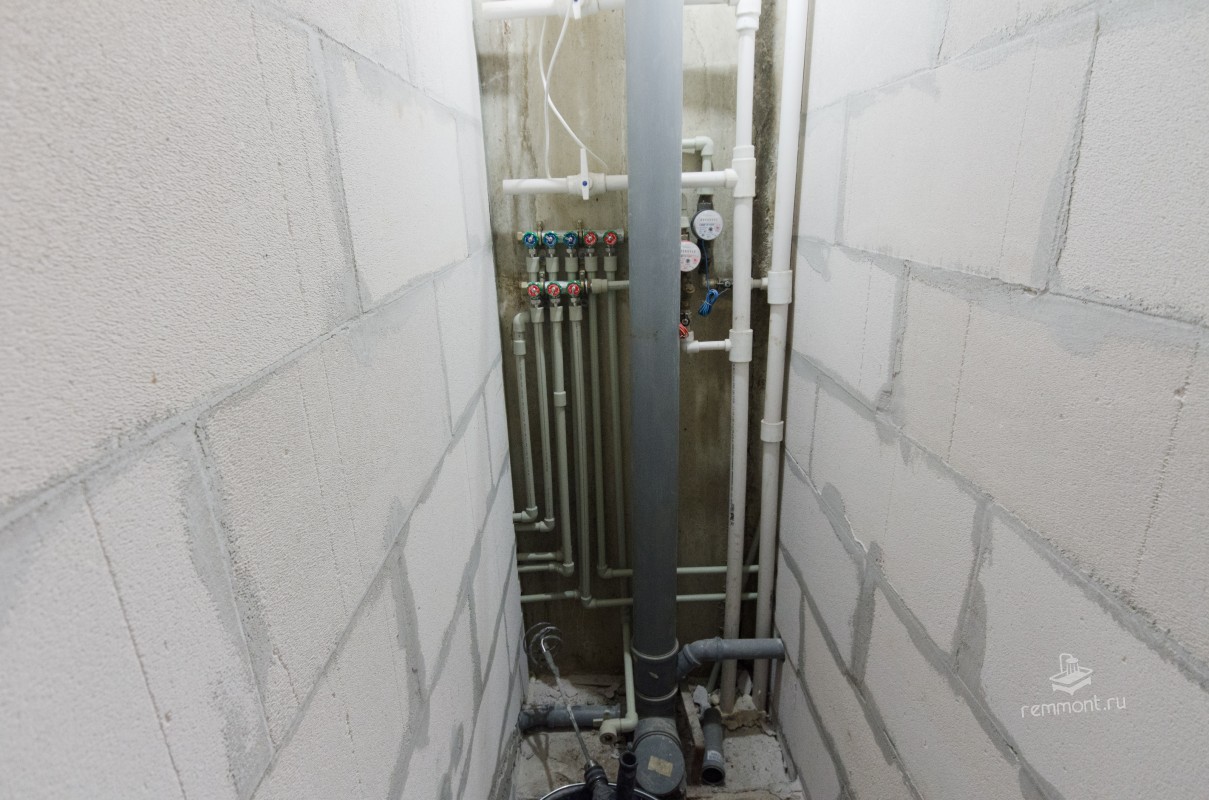

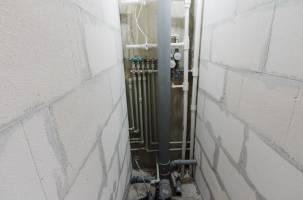

Собираем коллектор, ставим счетчики. Для штукатурки стен устанавливаем маяки.

5 февраля

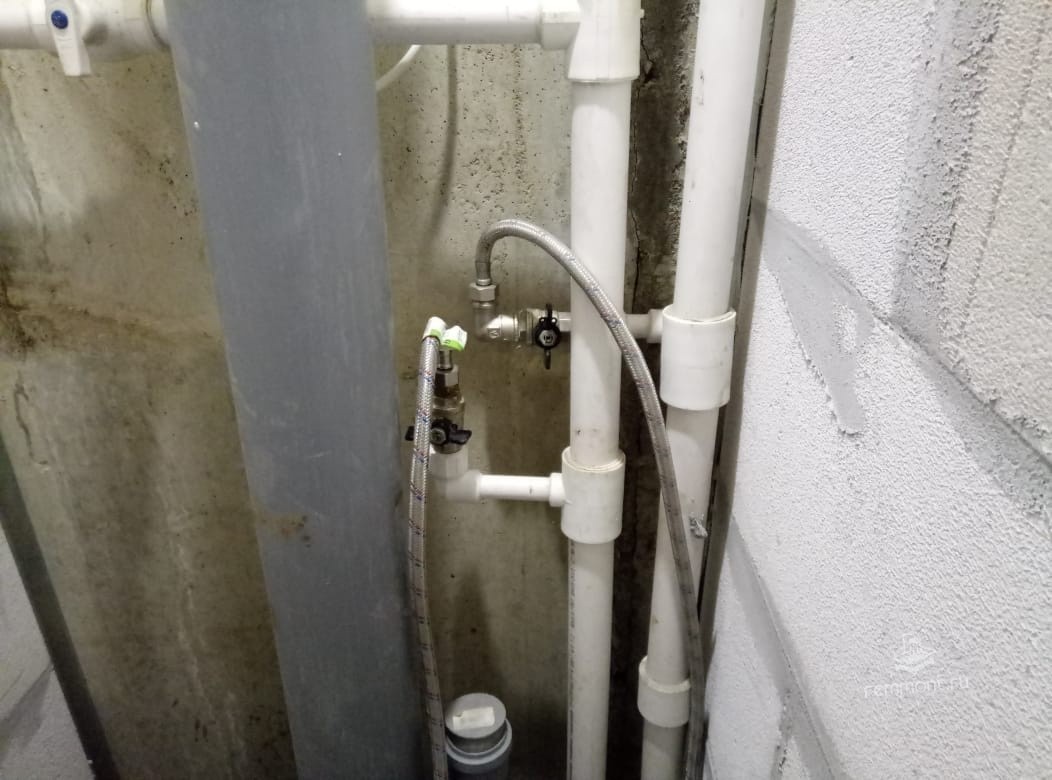

Прокладываем трубы в ванной комнате - ванна, раковина, стиральная машина.

6 февраля

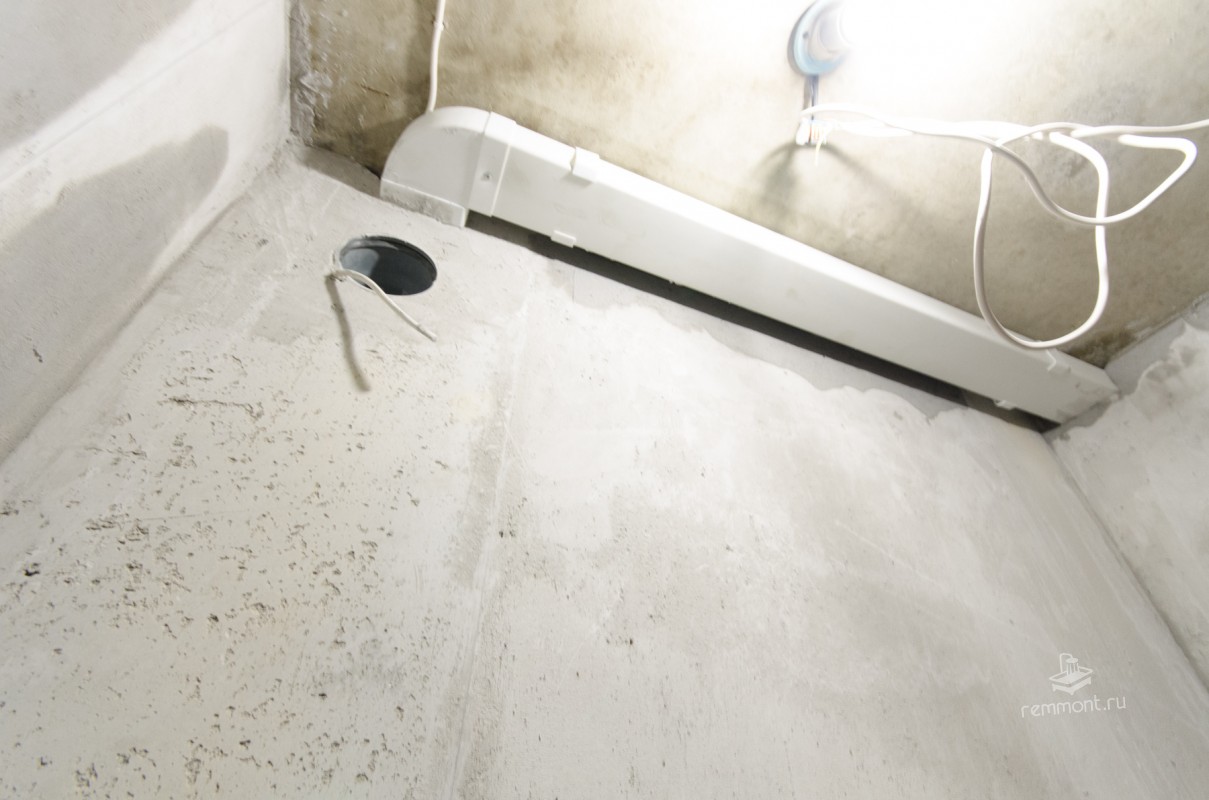

Штукатурим стены в ванной комнате. Временно подключаем новый полотенцесушитель. Под потолком собираем вентиляцию.

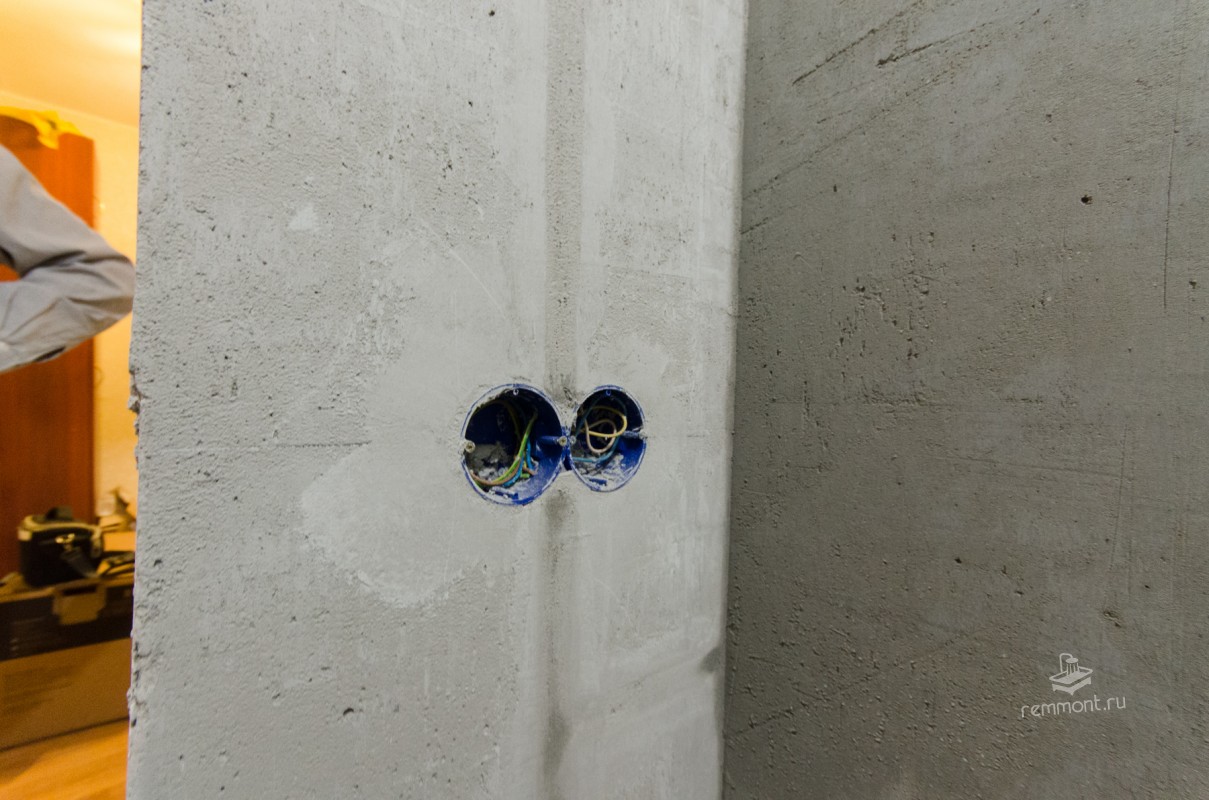

Слева от стиральной машины будет розетка и выключатель.

7 февраля

Устанавливаем люк-невидимку на построенный короб в туалете. Люк выбрали 50 на 60 см., размером в 3 керамические плитки.

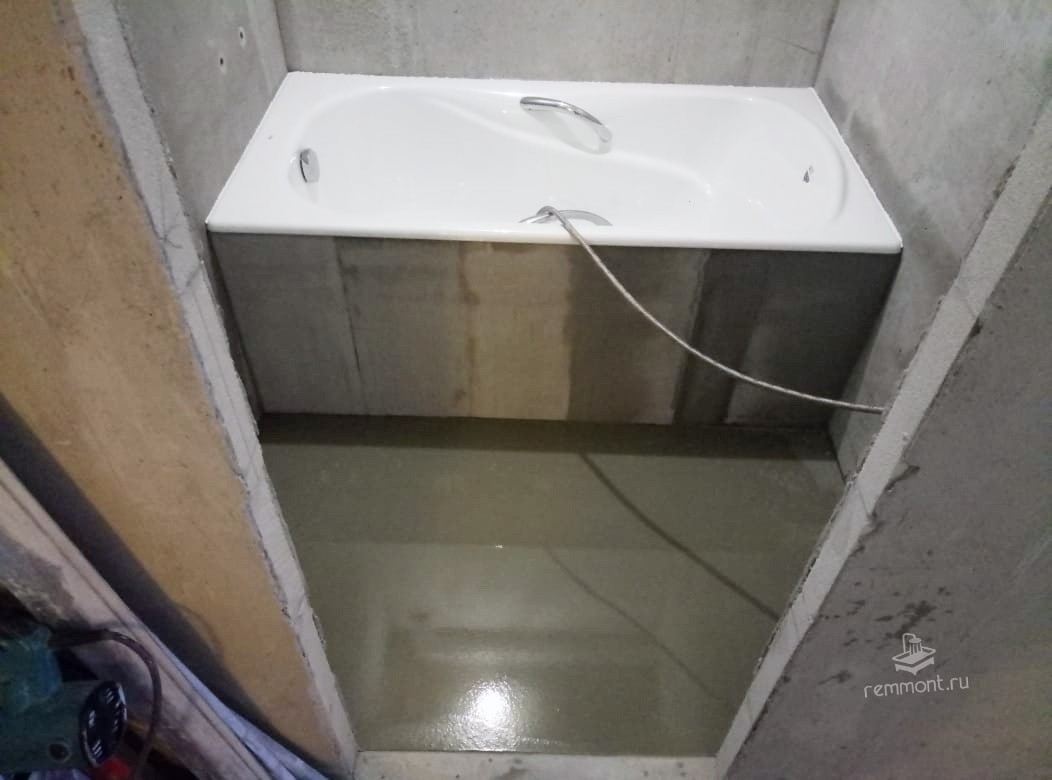

Устанавливаем чугунную ванну 140 см.

8 февраля
Строим экран для ванной из блоков. Устраиваем наливные полы в ванной и туалете.

11 февраля

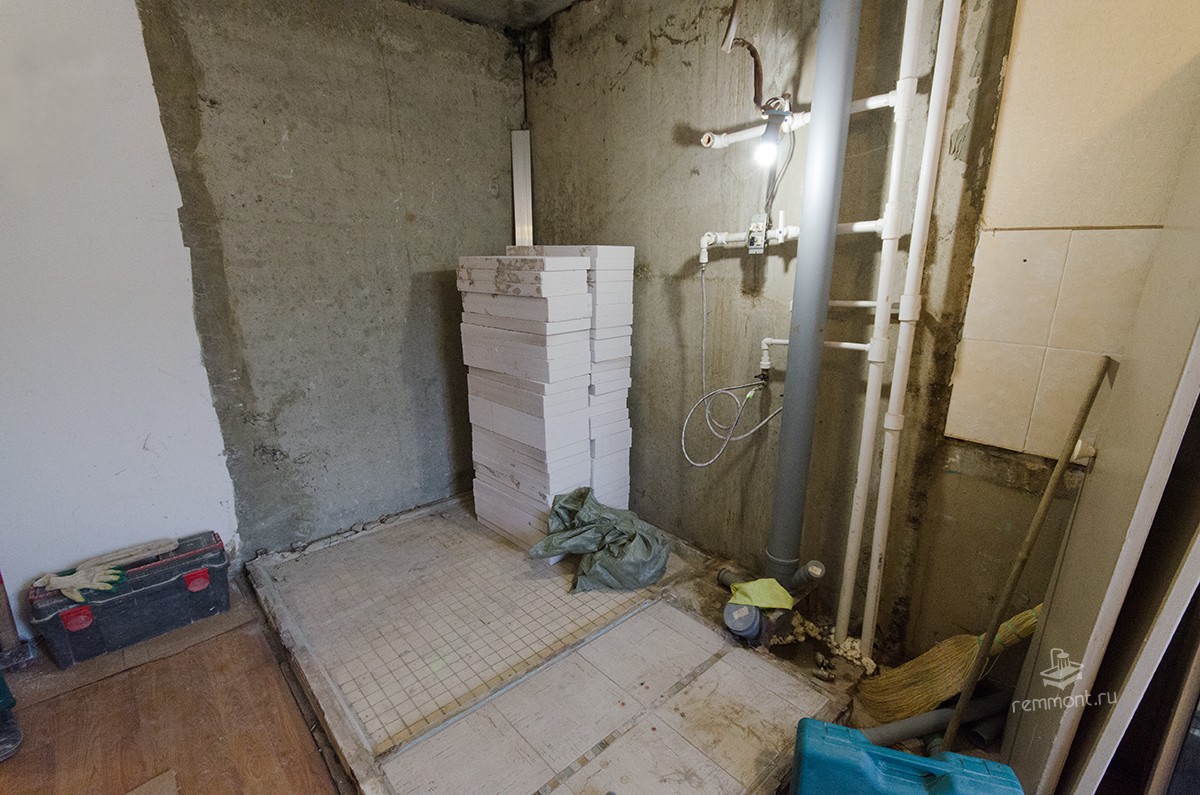

Приступаем к укладке настенной плитки. Начинаем с туалета. Плитка размером 50 на 20 см. имеет декоры и керамический бордюр (под потолком).

12 февраля

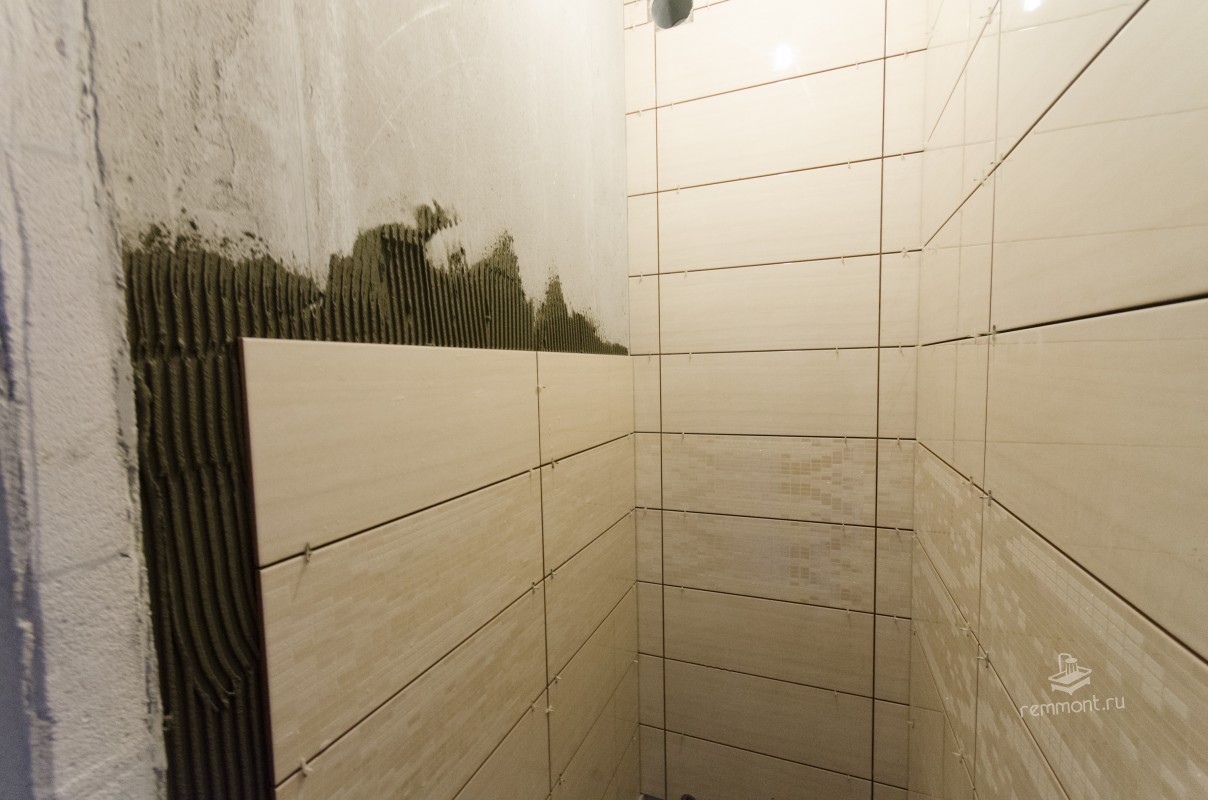

Начинаем плиточные работы в ванной комнате. Плитка разнокалиберная, перепады могут быть в 1,5 мм., укладку выполняем на 2-х миллиметровые крестики.
13, 14 февраля

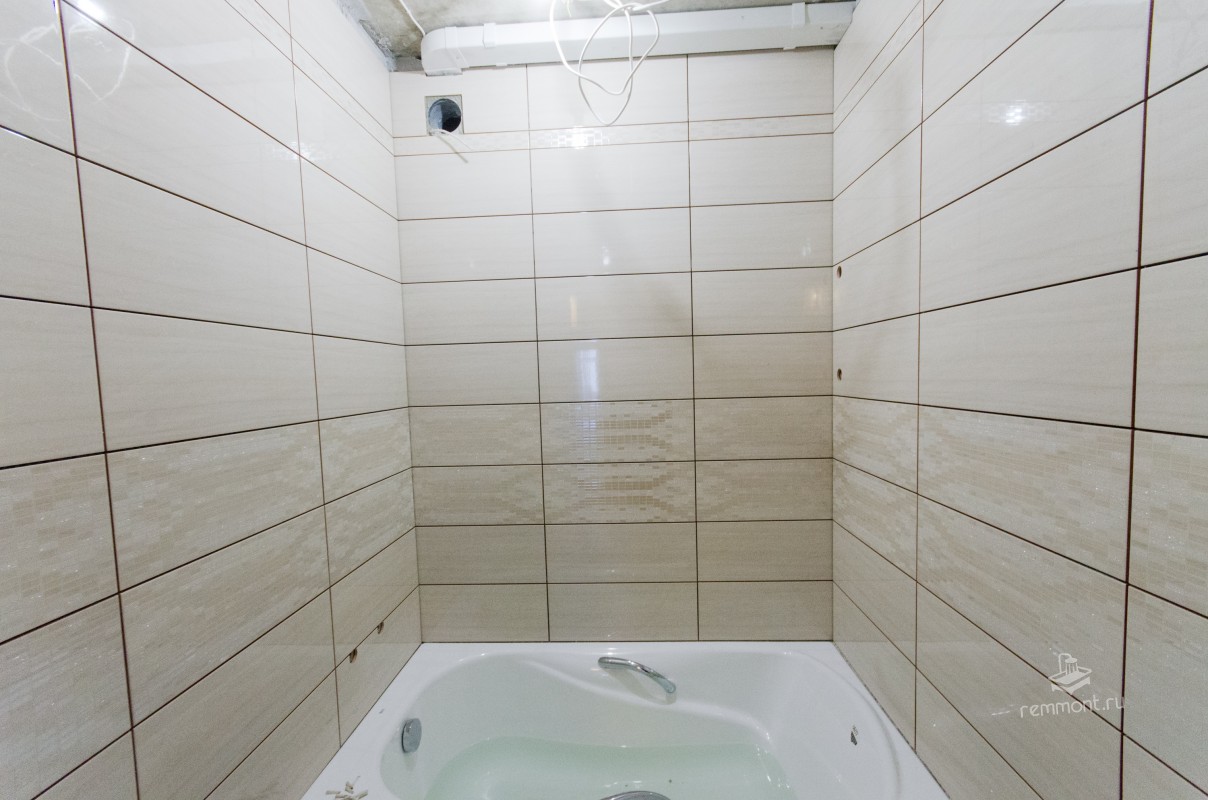

Идет укладка настенной плитки с декорами и бордюром. Под конец рабочего дня делаем гидроизоляцию полов в ванной и туалете.
На следующий день укладываем плитку на пол и нижние ряды настенной плитки.

15 февраля
Затираем межплиточные швы.
18 февраля

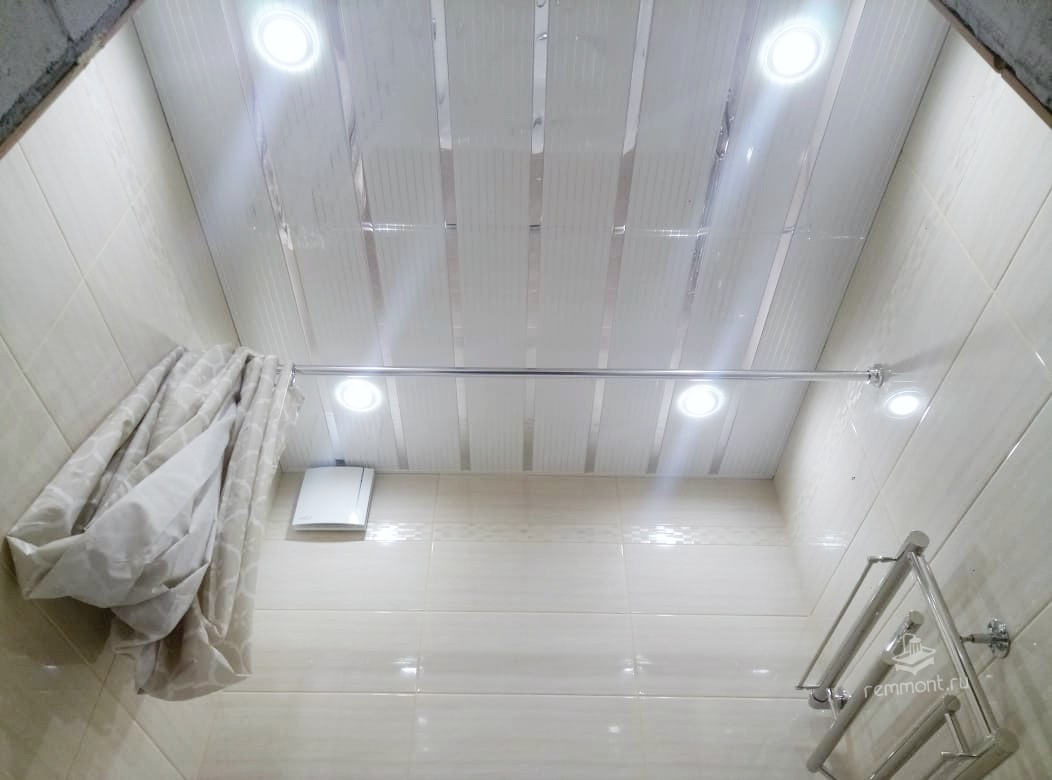

Собираем реечный потолок Artens, освещение будет в потолке.

19 февраля

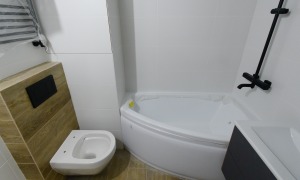

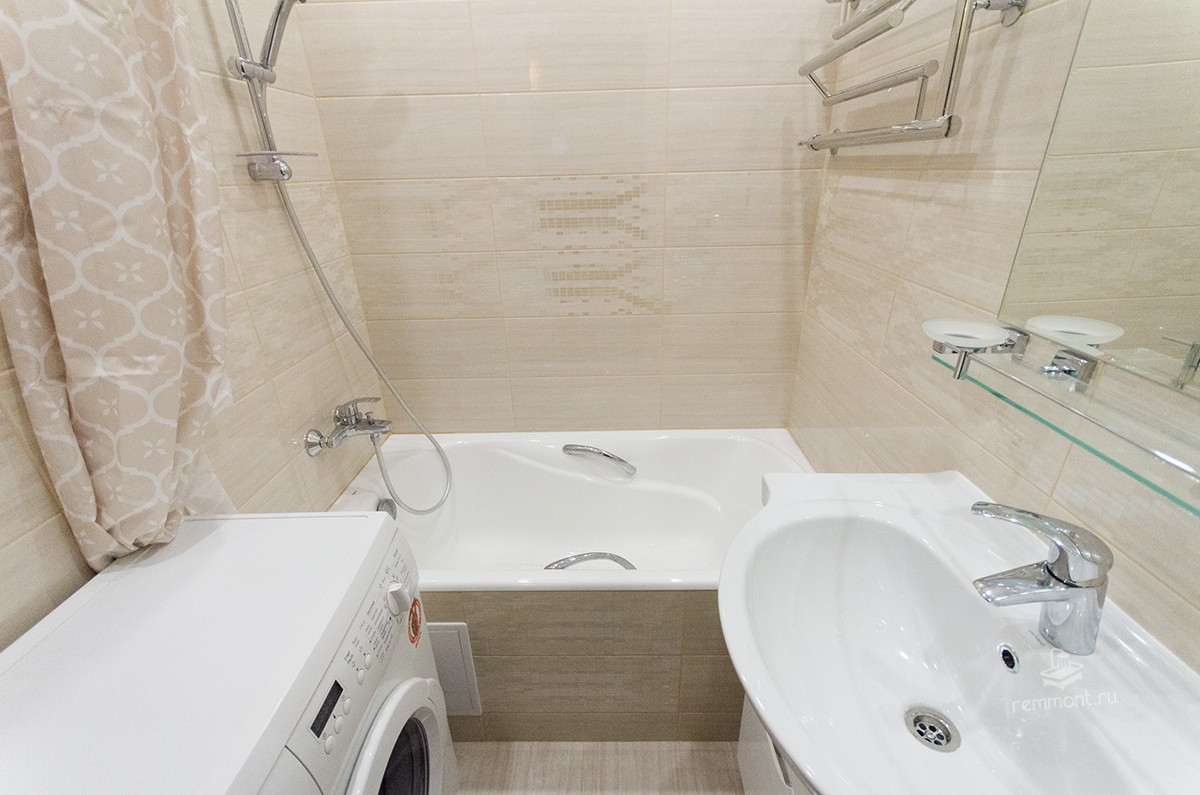

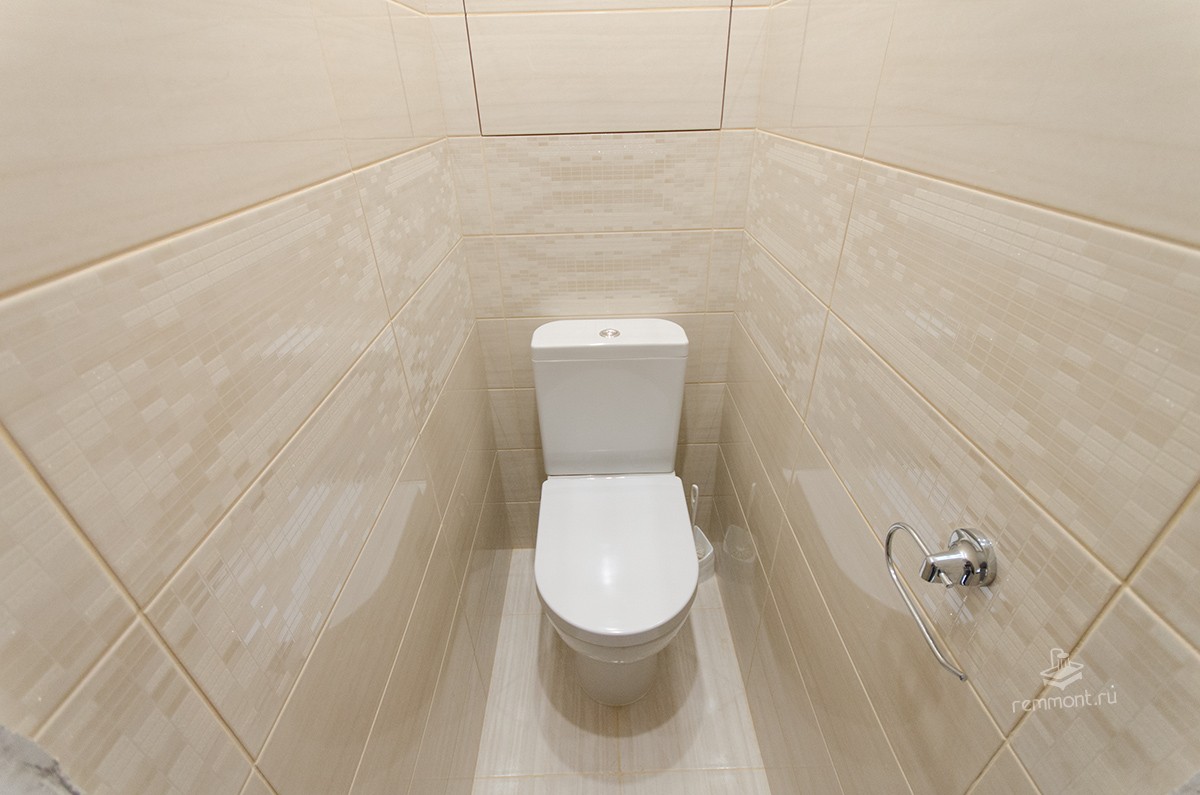

Последний день ремонта, подключаем сантехнику. Навешиваем аксессуары.
